Этапы строительства под ключ
Возведение каркасного дома 6 на 6 с мансардой под ключ позволяет будущим хозяевам быть уверенными в качестве используемых стройматериалов и соблюдении технологии процесса. Проект, по которому осуществляется строительство, может быть типовым (в него допускается вносить правки) или индивидуальным. Все детали (выбор утеплителя, отделочных и кровельных материалов) согласовываются с заказчиком. Дома, предлагаемые строительными организациями, возводятся по следующим технологиям:
По канадской. Подготовленный каркас заполняется утеплителем (это может быть минеральная вата или пенополистирол). С внешней стороны конструкция защищается ветро- и влагозащитной мембраной, изнутри — слоем пароизоляции. Затем стены с двух сторон зашиваются плитами OSB (дополнительно может использоваться доска или ЦСП); для пола используется влагостойкая фанера. Для внутренней отделки выбирают гипсокартон, для внешней — сайдинг или клинкерный кирпич.
Узлы каркасной конструкцииИсточник yandex.ru
По финской. Стеновые конструкции с заложенным утепляющим слоем (целлюлозная эковата) с двух сторон обшивают тонким профилированным брусом (по финской технологии гидроизоляция не нужна). Для устройства полов и перекрытий используют дерево.
На практике от данных схем нередко отходят и заменяют те или иные материалы (особенно в кровельном пироге мансардного этажа), добиваясь улучшения эксплуатационных характеристик постройки. В целом, если вы остановили выбор на каркасника с мансардой, алгоритм строительства под ключ будет выглядеть следующим образом:
- Выбор проекта. Чаще всего он требует индивидуальной адаптации под условия участка или ваши личные пожелания. Проект может включать веранду, террасу, балкон или эркер, а также гараж в качестве пристройки. Детали проекта согласовываются, заключается контракт, где прописываются обязательства сторон.
- Подготовка участка. При необходимости участок подготавливается под застройку; доставляются пиломатериалы.
Монтаж каркасаИсточник yurlkink.ru
- Устройство фундамента. Тип основания выбирается в зависимости от проекта и особенностей грунта. Для одноэтажных домов обычно рекомендуется столбчатый фундамент, для жилья с мансардным этажом лучшим выбором станет ленточный и свайно-ростверковый.
- Сборка каркаса. Монтируется нижняя обвязка, основа каркаса. Каркас собирается из горизонтальных (балок) и вертикальных (стоек) деталей с использованием укрепляющих диагональных элементов. Каркас первого этажа завершается монтажом перекрытий потолка.
- Внутренние стены и перегородки. Используется та же технология, которая выбрана для внешней конструкции. Утепляющий слой внутри стен берет на себя роль звукоизолятора.
- Монтаж стропильной системы мансардного этажа, сборка кровельного пирога с финишным покрытием. Если предполагается, что мансарда будет жилой, проводится ее дополнительное утепление.
- Фасадная облицовка. Проводится одновременно с монтажом дверей и стеклопакетов.
- Прокладка инженерных коммуникаций, завершающая отделка интерьера.
- Своевременная (предусмотренная контрактом) сдача объекта.
Индивидуальный проект с мансардой и вторым светомИсточник poclevkin.ru
Рекомендации
Для сокращения времени на строительство работы не проводятся в сильно дождливую погоду: древесина может намокнуть и высыхание материала даст небольшое растрескивание. При установке каркаса необходимо изготовить кровлю или временное перекрытие на случай дождя.
Если вы выбрали двухэтажный каркасный дом, проект сооружения может быть любым, лучше использовать рамочный вариант. Здание собирают непосредственно на участке: «скелет» изготавливается из древесины, промежутки заполняются кирпичом, камнем или глинобитным материалом. Этот вариант дешевле, чем каркасно-щитовая конструкция.
При применении SIP панелей учитывается их основной недостаток — невозможно произвести замену утеплительного слоя при эксплуатации. Для каркасного дома большое значение имеет устройство естественной вентиляции стен.
Если каркас собирается из досок, то их пропитывают антисептиком до начала сборки. В этом случае древесина лучше впитает раствор. При солнечной погоде материал сушится сутки.
Каркасные дома пригодны для сезонного и постоянного проживания. Альтернативой этим сооружениям могут стать постройки из клееного или профилированного бруса, или оцилиндрованного бревна. Но эти варианты увеличивают стоимость строительства.
Цокольное перекрытие дома
Каркасное строительство своими руками, как известно, обычно производят по технологии «платформа». Однако было принято решение не следовать данному совету, поскольку существовала вероятность, что утеплитель вымокнет, если пойдет дождь. Так и решили делать.
После того, как подготовили фундамент, наступила очередь монтажа обвязки и лагов дома. Аккуратно выложили доски для обвязки размером 150х50 см и обработали древесину антисептиком (в данном случае – Сенеж красный огнебио). По чертежу собрали обвязку. Прикрепили с помощью нейлера ершистыми, покрытыми клеем, гвоздями длинной 0,9 см. Делали все по уровню, диагонали сошлись идеально. В итоге, получилась обвязка высотой 15 см. Весь процесс создания обвязки занял около двух дней.
Строго по центру обвязки (вдоль здания) разместили несущую балку. Ее функция – поддерживать половые лаги. После этого следует нанести на весь брус антисептик.
Поверх обвязки прибили доски на расстоянии 60 см друг от друга. Был набит брус150х50х600 см, исполняющего роль чернового пола. В образованные ячейки уложили два слоя пенопласта – первый слой шириной 5 см, второй — 10 см, который запенили по краям и перекрыли досками 50х300 см.
Проекты
При расчете площади следует учитывать, что для постоянного проживания человеку требуется около 15–20 м кВ. Если говорить о каркасных домах со стенами в 6 метров, то чаще они являются небольшими дачными домиками либо домами для постоянного проживания на 2–3 человек.
Подобные строения оптимальны для небольших (на 3–6 соток) участков. Увеличить полезную площадь строения, не прибегая к увеличению размеров дома можно, сделав второй этаж. Однако варианты двухэтажного «каркасника» не столь популярны как аналоги в один этаж с мансардой. Это обусловлено тем, что во втором случае не требуется укрепления фундамента.
Как правило, внутренний план одноэтажного каркасного дома подразумевает наличие в ней гостиной, санузла, одной или двух спален, небольшой кухни.
В целях увеличения внутреннего пространства нередко гостиную совмещают с кухней, а чердак делают эксплуатируемым, располагая там спальни. Еще один вариант планировки – совместить спальню с гостиной, а на мансардном этаже расположить зону отдыха и приема гостей.
При выборе двухэтажной постройки на первом этаже обычно располагают гостиную, кухню и санузел, второй этаж отдается под спальни.
Поскольку дом 6х6 м нельзя назвать просторным, следует особенно тщательно подойти к процессу планирования, включая в дом только самые необходимые помещения. Как правило, для большего удобства санузлы располагают рядом со спальней, а кухню – с гостиной. Подсобные помещения лучше вынести за пределы дома.
Из чего состоит план каркасного дома?
План каркасного дома (неважно – индивидуальный, или типовой) состоит из архитектурной и конструктивной части
Архитектурная часть
Требуется для составления генерального плана и получения разрешения на строительство, может быть использован в процессе получения ипотеки в банковском учреждении.
Архитектурный раздел состоит из:
- Изображение вида будущего здания с различных ракурсов и высоты;
- Поэтажной планировки;
- Изображение фасадов со всех четырех сторон;
- Разрезы;
- План кровли;
- Экспликация помещений;
- Специфика окон и дверей.
Может понадобиться не только профессиональным строителям, но и при самостоятельном возведении дома, напрямую для его сборки и последующего построения.
Чертежные элементы разработаны цветными, и располагаются в плане в соответствии с порядком сборки. К ним прилагаются изображения в 3Д формате, дополненные комментариями и пояснениями. Поэтому хозяевам не составит труда разобраться в плане, и самостоятельно следить за ходом работ подрядчиком.
Конструктивная часть
Этот раздел содержит:
- Чертежи и описания фундамента;
- Схему устройства фундаментной доски;
- Чертежи сборки стен и перекрытий;
- Соединения и узлы конструкций;
- Схемы раскладки плитных материалов;
- Смету на материалы;
- Сравнение индивидуального и типового плана.
Для того, чтобы рассудить, какой именно проект подойдет лично вам, ниже предлагаются плюсы и минусы индивидуальных и типовых планов каркасных домов.
Индивидуальные проекты. Основной плюс – в неповторимости. Дом полностью подстраивается под индивидуальные потребности заказчика и его семьи, учитывается род занятий, склонности к творчеству, предпочтения в дизайне. Единственный минус, которого, однако, хватает с лихвой – это стоимость. Она очень и очень высока.
Типовые проекты. Здесь же, наоборот, цена является основным плюсом, поскольку она достаточно приемлемая. Это объясняется тем, что фирма застройщика имеет уже очень большое количество проектов, клиенту необходимо просто принять решение.
В основном, готовые планы каркасных домов уже реализовывались, поэтому в процессе работы выяснены его ошибки и недоработки, учтены и исправлены. Следовательно, такой план является надежным.
Минусом типовых планов является его шаблонность. Для некоторых это не имеет значения, а кому не все равно – есть возможность вносить корректировки в виде достройки веранды (как открытой, так и закрытой), террасы, балкона, можно перепланировать некоторые комнаты внутри здания. Внешне индивидуальность и уникальность типовому дому может придать использование разнообразных отделочных материалов, интересные дизайнерские решения, привнесение «изюминки». Данные изменения не повлекут существенное удорожание сметы.
Если ваш бюджет является ограниченным, следует выбирать недорогие каркасные дома, которые имеют нижеприведенные особенности:
Плюсы каркасных построек
- Кратчайшие сроки возведения — даже без опыта срок строительства может достигать 1-2 месяца;
- Достаточно простая технология возведения каркасного дома — обучающие видео-уроки и фото домов из каркаса можно найти в интернете;
- Плюсы каркасных домов в том, что можно обойтись минимальными затратами в сравнении с покупкой готового жилья;
- Легкость возводимой конструкции обеспечит экономию средств на материалах фундамента и стойках опоры;
- Неплохим подспорьем будет покупка готового комплекта каркасного дома или самостоятельная закупка материалов.
Каркасное строительство в проекции.
Возведение стен
Каркас дома 6х6 собирается из брусьев, и от того, насколько прочно ли они скреплены, будет зависеть долговечность строения. Самыми надёжными считаются крепления типа шип-паз или вырубки. Для уверенности производят дополнительную фиксацию с помощью стальных уголков, держателей, пластин.
Сборка каркаса 6х6 начинается с возведения вертикальных стоек фасада и внутренних перегородок с шагом 40-60 см. Кроме качества соединения, важны и характеристики бруса. Рекомендуется использовать материал заводского производства, а не самостоятельно обработанный. Ведь чем лучше качество обработки, тем точнее будет подгонка элементов будущего дома 6х6.
Монтаж коммуникаций
Проект сооружения коммуникаций не прилагается к проекту строительства каркасного дома. Это – отдельный документ, который рассчитывается по готовому строительному проекту. Если используется типовой проект застройки, то возможны типовые проекты обустройства водо-, электро- и газоснабжения. Какие системы обслуживания жизнеобеспечения дома не входят в комплект строительной документации:
Проект водоснабжения – здесь содержится схема прокладывания водопроводной воды от общей сети водоснабжения. А также глубина расположения труб, их размер, материал, способ ввода в дом, место выхода входной водопроводной трубы. Также в этом проекте указывается схема монтажа и размеры труб водоснабжения внутри дома, устройства, которые будут установлены (раковины, унитаз, ванная).
Устройство водоснабжения в каркаснике
- Проект водоотведения – содержит схему расположения канализационных труб в доме и на участке. А также глубина расположения, место подключения к общей канализационной сети. Или способы организации индивидуального канализационного слива.
- Проект электроснабжения – содержит схему ввода СИП-кабеля от опоры до узла учёта, расчёты пропускной способности и мощности напряжения, схему прокладывания проводов внутри дома.
- Проект газоснабжения – содержит схему подвода газа к дому и его подключения к газовым устройствам и оборудованию.
- Проект вентиляционной системы.
Перечисленные проекты являются обязательными для подключения дома к общей системе водоснабжения, электроснабжения, газообеспечения, канализации.
Чертежи одноэтажных каркасных домов, двухэтажных, домов с мансардой отличаются объёмом и количеством прилагающихся схем, спецификаций, эскизов. Чем больше объём строительства, тем больше будет его проект. Подробные чертежи и проекты обеспечат надёжное строительство и долговечность будущего жилого дома.
Как рассчитать?
Технология расчета материалов для строительства каркасного здания – это довольно сложный процесс. Он предполагает анализ конструктивных особенностей будущего дома с последующим подсчетом необходимого количества строительных продуктов. Перед решением подобной задачи следует обязательно ознакомиться с технологией расчетов различных материалов. Таким образом, можно с легкостью перевести одни единицы в другие при необходимости.
Расчет фундамента
Основание под каркасные дома зачастую формируют в виде ленты. Но если грунт нестойкий и имеет высокую влажность, тогда лучше применять сваи. Технология расчета материалов для ленточного снования состоит из таких последовательных операций, как:
- определение массы будущего дома. Вычислить нагрузку можно с помощью специалистов или используя различные технические подходы;
- на основе полученных параметров высчитываются габариты будущего фундамента. Это позволит узнать количество кубов бетона, который необходимо использовать для заливки траншеи;
- расчет количества компонентов. Для приготовления ленты понадобится не только готовый бетон, но и доски для строительства опалубки.
Что касается винтовых свай, то посчитать их намного проще. Для этого нужно только правильно подобрать элементы согласно нагрузке, которую они способны выдерживать, и распределить их равномерно по всему периметру будущего здания. Желательно при этом учитывать расположение стен и внутренних перемычек.
Тепло и гидроизоляция
Основными гидроизоляционными материалами выступают рубероид и полиэтиленовая пленка. Первый тип веществ не позволяет влаге подниматься по фундаменту к деревянному каркасу. Количество рубероида и пленки зависит только от покрываемой ими площади
Стоит обратить внимание, что пленка может не всегда использоваться совместно с теплоизоляционными веществами. Теплоизоляция же также рассчитывается на основе площади стен или кровли
Узнать этот параметр довольно просто согласно классической формуле. К примеру, для утепления пола в доме площадью 6х8 м понадобиться примерно 48 м² теплоизоляционного рулонного материала.
Определяем количество стоек
Технически эти элементы являются основными, так как к ним крепятся в будущем все последующие конструкции. Перед тем как начинать расчет стоек, следует правильно вычислить количество пиломатериалов для обвязки. Формируют ее из прочного бруса различной толщины. Длина древесины для постройки со сторонами 6х9 м составляет 54 погонных метров. Но при этом следует учитывать, что при соединении брус может немного накладываться друг на друга, поэтому подобные нюансы приведут к небольшому увеличению длины леса. При расчете древесины следует покупать ее примерно на 10% больше, что позволит исключить любые непредвиденные ситуации.
Расчет вертикальных стоек сводиться к вычислению нескольких параметров.
- Количество элементов. Специалисты рекомендуют располагать брус на расстоянии не дальше чем на 50 см друг от друга. Чтобы узнать общее количество стоек, следует изначально вычислить общую длину всех стен. Так, дачный домик 3х6 м имеет периметр 18 м. Для такого здания понадобиться 36 опор, которые располагают равномерно по всему периметру. Если конструкция небольшая, то угловые элементы могут использоваться сразу для двух сторон, что позволяет немного уменьшить их количество.
- Сечение бруса. Данная характеристика зависит от размера будущего дома. Стандартным считается доска 10х5 см. Ее можно использовать в тех случаях, когда высота стен не превышает 2,5 м.225
Рассчитываем крышу
Крыша для каркасного дома изготавливается также из древесины. Алгоритм подсчета состоит из таких последовательных шагов, как:
- измерение параметров конструкции. Здесь следует определить угол склона, на основе которого вычисляется длина стропил;
- вычисление количества бруса. Стропила располагаются на расстоянии 50 см друг от друга. Чтобы вычислить их количество для одной стороны, нужно просто разделить длину ската на указанное значение. Если кровля сложная, то подобные операции осуществляются для каждой отдельной стороны. Сечение бруса подбирается в зависимости от кровельного материала, который будет использоваться для защиты дома.
Строительство каркасного дома также предполагает использование различных крепежей (гвозди, саморезы и другие)
Важно также примерно определить их количество. Высчитать его точно невозможно, поэтому следует ориентироваться на опыт специалистов или рекомендации продавцов в магазинах
Шаг № 5 Стены и проемы каркасного дома
Стены каркасного дома состоят из лежней стоек укосин и ригелей. Расстояние между стоек выбирается исходя из размера используемого утеплителя (обычно 58-59 см.) или при использовании плитного материала ЦСП ОСП или/и ИЗОПЛАТ ( если дом более 2-х этажей, стоит прибегнуть к расчетам).
Углы формируются из трех стояк, его еще называют «теплый угол». В отличии от бруса, часть объема занимает утеплитель, а как известно теплосопротивление древесины хуже. Поэтому в каркасных домах и применяют в углах не брус, а конструкцию из стояк.
Конструкция углов в каркасном доме
Проемы в каркасных домах также могут отличатся. Первый вариант общий ригель по всей длине стены. В этом случаи в местах оконных и дверных проемов нет необходимости обустраивать дополнительный ригель, к тому же он равномерно распределяет нагрузку по стойкам.
Общий ригель каркасной стены
Второй предполагает отдельный ригель над каждым проемом, причем стойки в таких проемах должны быть сдвоенные.
Проем с отдельным ригелем
Сборку стен каркасного дома начинают с длинных стен, а точнее которые будут располагаются от края до края дома. Это обусловлено очередностью их подъема. Длинные стены можно разделить на секции для удобства подъема ( по опыту минимум один человек на 3 метра стены ). По проекту напиливаются все стойки стен, лежни, ригели, стойки под оконные и дверные проемы. Стены собирают таким образом чтобы при подъеме она сразу встала на свое место. Укосины выпиливаются после измерений диагоналей. Существует две основные технологии установки укосин:
- укосина выпиливается во все стойки и в верхний и нижний лежень;
- укосина выпиливается во все стойки и встает в распор между верхним и нижним лежнем;
После сборки и установки стен их надо выровнять и закрепить. Поверх стен с перехлестом стыков укладывается обвязка стен — это доска уложенная плашмя.
Составляем проект
Согласно ФЗ застройщик обязан руководствоваться проектом, созданным профессиональными организациями по проектированию. Составленная документация также должна быть согласована уполномоченными должностными лицами различных служб, где могут быть внесены изменения и/или дополнения.
По факту местные власти требуют лишь наличия эскизного проекта, включающего схему генплана, планы, разрез, фасады и основные технико-экономические показатели. Стоит такой проект не более 10000 рублей, и заказать его можно уже по факту после возведения перед сдачей в эксплуатацию.
Тем не менее, для вашего удобства и экономии на переделках мы рекомендуем подобрать подходящий типовой проект или составлять индивидуальный с учетом личных предпочтений и пожеланий. В том и в другом случае необходимо сделать разметку всех коммуникаций и внести в план инженерные системы.

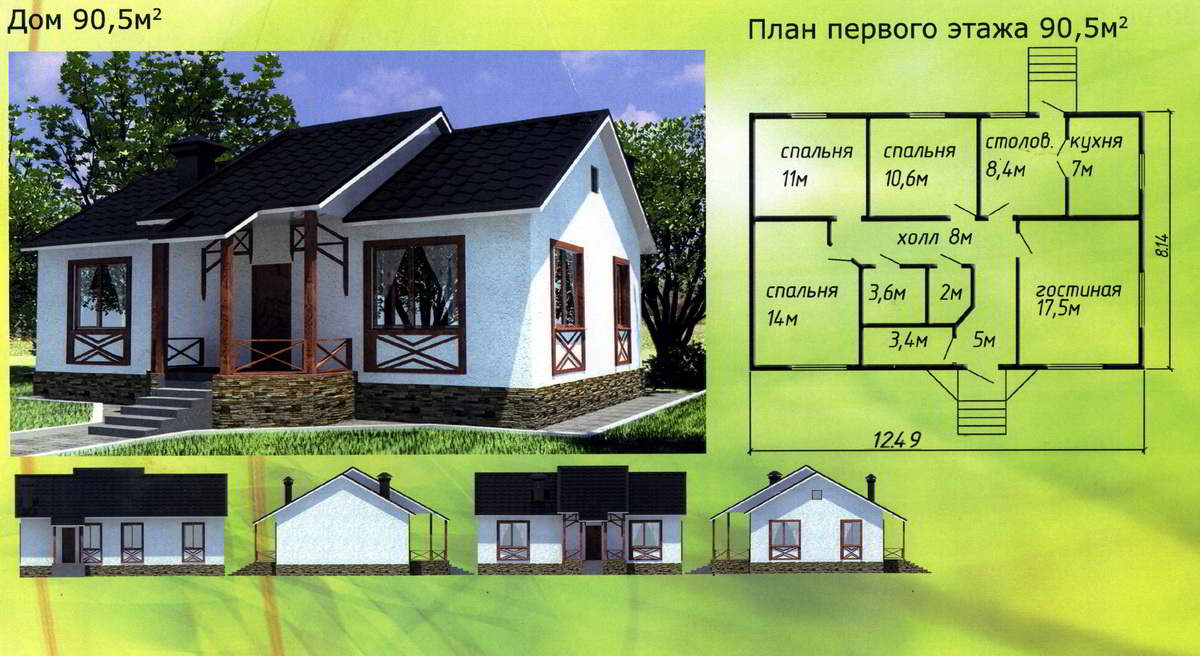

Пример типового эскизного проекта
Обращаем ваше внимание на то, что типовые проекты традиционно стоят дешевле, а индивидуальные позволяют реализовать собственные задумки. Индивидуальные чертежи из проектной документации составляются с учетом привязки к рельефу и другим особенностям участка – только такая щепетильность может гарантировать долговечную эксплуатацию жилища без проблем и капитального ремонта
Шаг 2: Нижняя обвязка и пол
Нижняя обвязка, или лежень — горизонтальная конструкция, передающая нагрузку от всего дома на фундамент. Ее изготавливают из хорошо просушенной обрезной доски 50х150 мм или бруса сечением 100х150 мм.
Ставим обвязку и лаги
Последовательность операций при монтаже лежня:
- Раскладывают по периметру фундамента доски или брусья, обработанные биозащитными составами и антипиренами. Обрезают излишки.
- Отмечают точки расположения болтов, уложив лежень сверху и слегка ударив молотком над каждым крепежом.
- Просверливают мощной дрелью отверстия в местах вмятин. Диаметр должен быть больше сечения болта на 3 мм.
- Укладывают на фундамент утеплитель — ленту из стекловолокна, сверху устанавливают лежень.
- Завинчивают гайки на болты с шайбами ударным гайковертом или вручную гаечным ключом.
- Контролируют горизонтальность нижней обвязки нивелиром или строительным уровнем. Если нужно изменить положение бруса, ослабляют гайку, подкладывают деревянные клинья и поднимают до нового уровня. Зазор заполняют жидким бетоном.
В углах брусья стыкуют «вполдерева» или с коренным шипом.

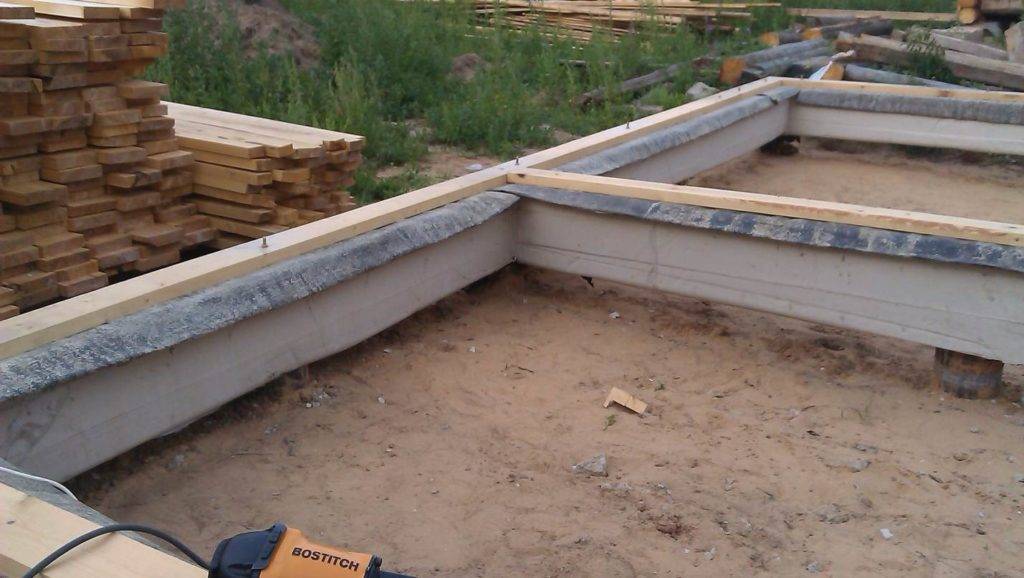

Укладка лежня.
Следующий этап после укладки лежня — устройство полов. При монтаже каркасного дома методом «канадской платформы» они послужат основанием для сборки блоков стен. Если предполагается устанавливать стойки последовательно, по готовому полу перемещаться удобнее, чем постоянно подниматься по стремянке.
Полы в каркасном доме монтируют тремя способами:
- по грунту;
- по лагам;
- по готовому плитному фундаменту.
Полы по лагам устраивают в доме на свайном или ленточном фундаменте. В этом случае образуется проветриваемый подпол между низом конструкции и землей. Укладку лаг проводят тремя способами:
- опирают на лежень и укрепляют с внешней стороны фасадной доской;
- устанавливают в вырезанные в нижней обвязки пазы;
- монтируют встык к лежню с помощью металлических кронштейнов.
Для лаг используют брус сечением от 110х60 мм до 220х180 мм в зависимости от расстояния между опорами. Чем больше ширина пролета, тем мощнее должен быть элемент.
Шаг при укладке — 50-60 см. В местах установки тяжелого оборудования или мебели балки монтируют чаще — через 30-40 см.

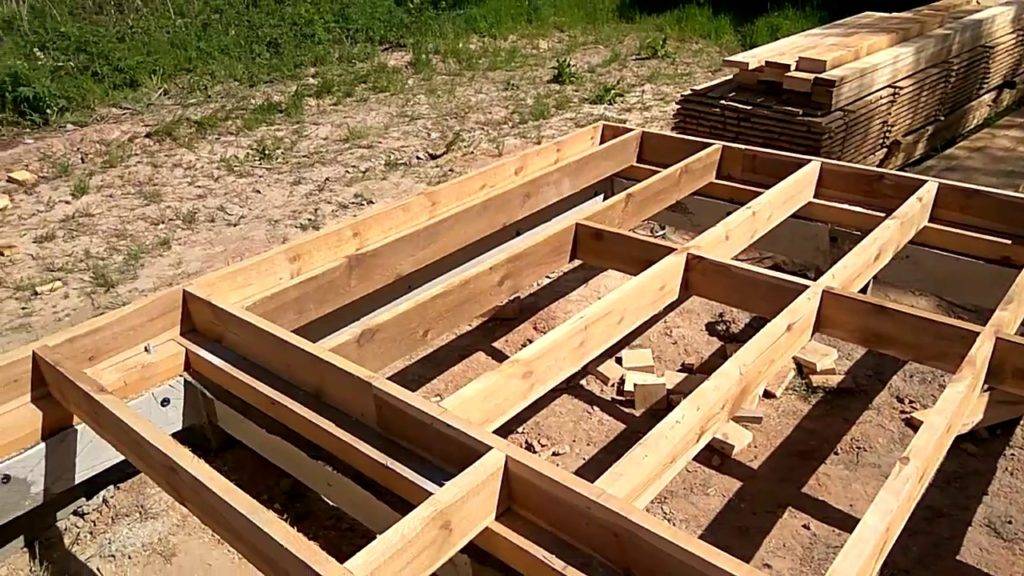

Монтаж лаг пола.
Порядок проведения работ при устройстве пола по лагам на металлических кронштейнах:
- Раскраивают и нарезают балки нужной длины.
- Устанавливают их на оцинкованные кронштейны, закрепляют саморезами или гвоздями.
- К нижней части лаг прибивают черепные бруски сечением 50х50 мм.
- На бруски укладывают влагостойкую фанеру или листы ОСП. Настил будет служить основанием под утеплитель.
При пролете свыше 2,5 м между лагами устанавливают распорки — отрезки бруса или доски, придающие системе жесткость на изгиб. Их закрепляют гвоздями, прибивая в торец наискось через лагу.
Шаг укладки распорок зависит от ширины пролета:
- 2,5-3,5 м — 1 элемент;
- 3,5-5,4 — 2 доски;
- 5,4-7,2 — 3 распорки;
- больше 7,2 м — от 4 штук.
Все деревянные конструкции перед укладкой обрабатывают антисептиками и антипиренами. Это продлевает срок службы материала и защищает от гниения, насекомых и огня.
Утепление и настил пола
Одна из главных задач, если мы строим каркасный дом, — надежно утеплить все поверхности
Через полы и подвалы теряется до 10-15% тепла, поэтому нужно уделить особое внимание термоизоляции конструкций
Для утепления деревянных полов используются материалы:
- гранулированные — керамзит, шлак, вермикулит;
- рулонные — каменная, стеклянная, шлаковата, пенополиэтилен, пробка;
- плиты из минеральной ваты, пенополистирола, ДСП;
- жидкие — пенополиуретан, эковата.
Не рекомендуется применять для утепления деревянных полов пенополистирол. При нагревании он выделяет опасные для человека газы.
По настилу расстилают гидроизоляцию из плотных пленок в 2 слоя с нахлестом 10-15 см. Гранулированный, плитный или рулонный утеплитель укладывают толщиной, соответствующей теплотехническому расчету для климата конкретного региона. Обычно это 10-20 см для минваты, 30 см — для керамзита.

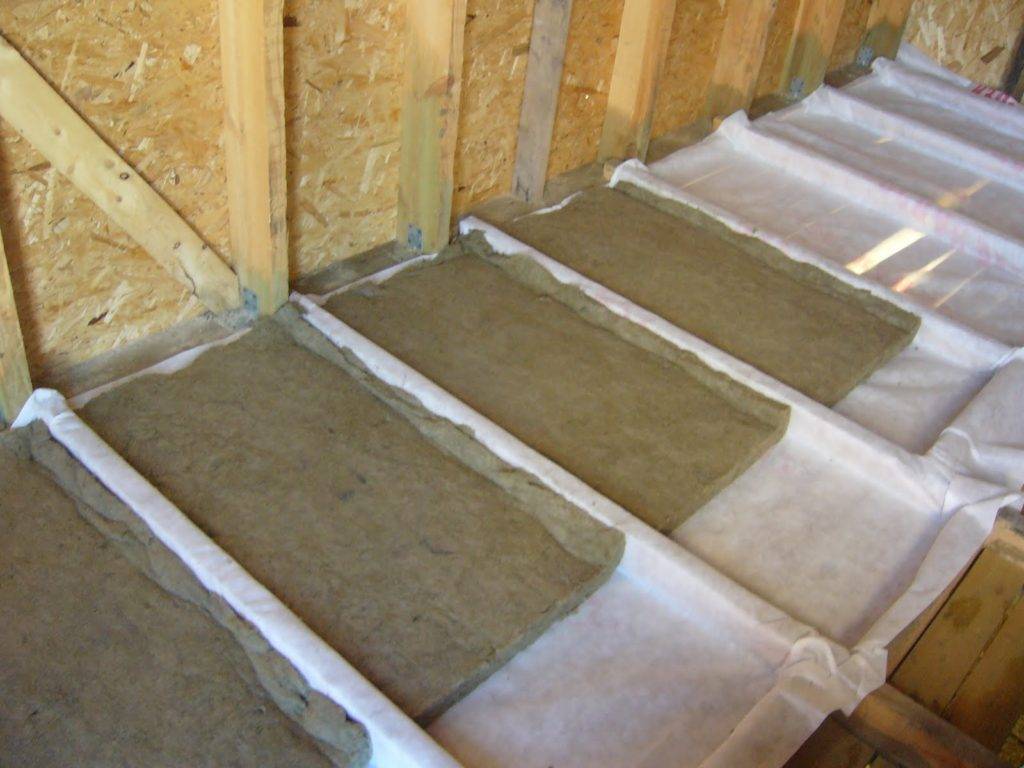

Утепление минеральной ватой пола в каркасном доме.

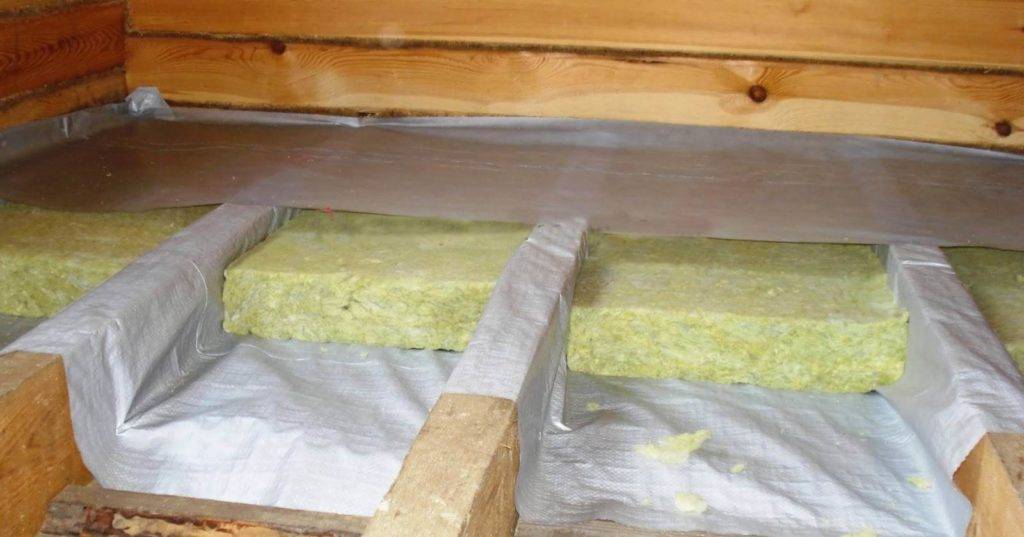

Сверху материалы накрывают пароизоляционной мембраной, через поры которой влага может испаряться в атмосферу. Пленку закрепляют степлером. Для создания вентиляционного зазора по лагам набивают контррейки.
Пароизоляция с вентиляционным зазором.
По контррейкам монтируют финишное покрытие со звукоизоляционной прокладкой.
Если для утепления применяют фольгированные материалы, при укладке их обращают в сторону помещения. Так инфракрасные лучи будут отражаться в комнату.
Профессиональный проект
- Схема фундамента;
- Разворот перекрытий и стен каркасного дома;
- План установки стоек и стропил;
- Схема местоположения оконных и дверных проемов;
- Мансарда или план второго этажа;
- Схема разводки электричества, систем водоснабжения, канализации, вентиляции и отопления во всем доме.
Планировка каркасника 6×6 с террасой.
Планировка дома 6 на 6 метров может быть как свободной с дополнительными стойками укрепления, так и покомнатной. Оптимальным считается создание на первом этаже дома помещений гаража в дополнительной пристройке или полуподвальном помещении, большой кухни-столовой и гостиной зоны.
Можно предусмотреть санузлы на первом или мансардном этажах, скрытые системы хранения – кладовые, гостевые комнаты. Второй этаж или мансарда дома 6 на 6 зачастую используется как спальная зона из одной или двух комнат.
На заметку
При создании проекта постарайтесь придерживаться прямых линий, возведение эркеров или домов с “косыми углами” может нести дополнительную нагрузку на фундамент и создаст сложности при закладке утеплителя. Меньше углов и скосов – меньше возможных щелей в каркасного доме.
Особенности каркасной технологии
Каркасное строительство может проводиться разными способами, но самый доступный и распространенный из них — каркасно-рамочный. Особенность данного варианта заключается в том, что каркас будущего здания строится прямо на площадке. Привлечение тяжелой строительной техники не требуется. Метод позволяет воплотить любой дизайн-проект, построить дом любого периметра и этажности, с мансардой, верандой, цоколем и подвалом, тем или иным скатом крыши, а также возвести баню, гараж, беседку.
Среднее время постройки дома по каркасно-рамочной технологии составляет не более 2 месяцев. Если применять продуманную систему изоляции, можно добиться высоких энергосберегающих свойств, хорошей шумо- и гидроизоляции.
В заключение
Удобное, теплое жильё, возвести которое самостоятельно даже без опыта в строительстве вполне реально – это каркасные дома. Отзывы владельцев таких построек это подтверждают. Главное подойти к подобной работе с полной ответственностью. При должном отношении к работе и последующим уходом за жилищем такой дом будет согревать теплом и уютом Вас и Ваших близких очень долго и, возможно, в нём успеют пожить даже Ваши внуки.
Надеемся, что изложенная нами сегодня информация была полезна читателю. Если у Вас остались какие-либо вопросы, редакция Homius.ruс удовольствием на них ответит в максимально сжатые сроки. От вас требуется лишь изложить суть в обсуждениях ниже. Если у Вас есть опыт строительства подобных домов, просим поделиться им с начинающими домашними мастерами. Он им обязательно пригодится. Пишите, спрашивайте, общайтесь, делитесь. Напоследок предлагаем вам посмотреть небольшой, но весьма информативный видеоролик по сегодняшней теме.
Watch this video on YouTube
