Как самому поднять каркасную стену дома + видео

Признаки проблем

Таких признаков несколько и их видно практически невооружённым глазом. А именно: частичное или полное нарушение основания дома; заглубление в землю фундамента; оседание строения в одном из углов; большой перекос окон и дверей, а также наклон строения.

После осмотра и выявления ещё множество дополнительных работ принимают решение о подъёме дома. Одновременно создают план, по которому приобретают необходимые стройматериалы и инструменты. Кроме того, планируют следующие мероприятия для капитального ремонта:

  • замена сгнивших венцов здания;
  • предотвращение дальнейшего проседания;
  • выравнивание перекоса всей коробки по периметру;
  • обработка древесины химикатами от гниения;
  • полная или частичная замена фундамента.

Такие грандиозные работы проводят в течение 1 — 2 недель, задействуют всё семейство и несколько приглашённых специалистов.

Подготовка

Процесс поднятия деревянного дома домкратами своими руками не сильно сложный, но, чтобы всё пошло как надо, к выполнению работы необходимо основательно подготовиться, и действовать без спешки.

Это важно! Осенью и весной часто идут дожди, из-за которых грунт раскисает (и УГВ становится выше), поэтому в нем домкрат увязнет. Лучше выполнять работу в сухое время года

Внутренняя часть дома и коммуникации

Чтобы максимально облегчить конструкцию, из дома рекомендуется вынести мебель.

Также необходимо:

  • отсоединить трубы водяного отопления от установленного на отдельном фундаменте котла;
  • отключить от дома газопровод (работу выполняет специалист газовой службы);
  • возможно, потребуется отсоединить ЛЭП;
  • демонтировать часть канализации, выходящей из строения.

Визуальный осмотр поможет определить, что еще мешает – это могут быть деревья, их ветви, кусты и т.п.

Инструмент и расходные материалы

Можно поднять деревянный дом (четырехстенную избу) и одним домкратом, но двумя удобней.

Это важно! Используйте только гидравлические домкраты с усилием подъема от 10 тонн и выше. Автомобильными домкратами нельзя поднимать дом – они не достаточно надежны для этих видов работ

Также не рекомендуется использовать винтовые домкраты без обеспечения надежной опоры – при вращении гайки создается сильная вращательная нагрузка на инструмент, и он может, провернувшись, выскочить

Автомобильными домкратами нельзя поднимать дом – они не достаточно надежны для этих видов работ. Также не рекомендуется использовать винтовые домкраты без обеспечения надежной опоры – при вращении гайки создается сильная вращательная нагрузка на инструмент, и он может, провернувшись, выскочить.

Кроме подъемного механизма потребуются:

  1. Деревянные рейки. На них будут ставиться отметки высоты, показывающие степень поднятия стены.
  2. Доски или бруски разной толщины. Будут использованы в качестве подставок под поднятые стены.
  3. Металлические пластины. Предназначены для защиты бревен от раскалывания (подойдет обрезок швеллера или уголка).
  4. Плоские пластины из толстого металла.
  5. Бензо- или электропила, чтобы вырезать в дереве монтажные проемы.
  6. Кувалда.

Теперь можно приступать к основному этапу работ.

Стыковка и сборка каркасных стен

Когда все стены каркаса собраны производится сборка и стыковка каркасных стен. Этот процесс обеспечивает соединение всех стен второй верхней обвязкой, которая отличается от первой противоположной длиной.

Таким образом она как-бы перевязывает весь дом и не позволяет стенам разойтись или отодвинуться друг от друга.

На фото видно, как я выполнял перевязки стен. Для себя необходимо помнить, что стыки обвязок необходимо разнести на расстояние как минимум две стойки.

Да и еще один момент, я в качестве утеплителя применял минеральную вату. Этот утеплитель требует пароизоляции изнутри дома, поэтому я заранее проложил полосу пароизоляции между верхними обвязками каркаса.

Я уже не помню откуда это я вычитал, но точно помню, что вата требует «зонт» над собой в виде пароизоляции. Еще я заложил полиэтилен в местах примыкания внутренних стен к наружным, чтобы также не мучится с обходом стоек.

Устройство для подъема стен каркасного дома

Есть два основных способа возведения современного каркасного дома . Первый называется «баллун» (baloon) второй «платформа». Баллун, способ древний и традиционный, когда стена собирается постоечно, то есть отдельно выставляется вертикально каждая стойка, затем остальные элементы. В 20 веке, в США, баллун был практически полностью вытеснен «платформой», когда стена собирается «лежа» на перекрытии, а потом поднимается вертикально уже цельным, готовым участком.

Но тема данной заметки не в том, чем отличаются эти две технологии и что лучше. В свое время, на ФХ было очень много споров о том, что платформа неудобна именно тем, что для того, чтобы поднять достаточно тяжелый кусок стены и поставить его вертикально — требуется привлечение нескольких человек.

В реальности, при строительстве из сухой доски, 2 человека совершенно спокойно поднимают 6 метровую стену (если она не обшита плитами). То есть 2-3 человек как правило всегда достаточно, чтобы вопрос «как поднять стену при строительстве по платформе» вас не волновал.

Тем не менее, иногда бывает, что лишних рук взять неоткуда, или стена значительно тяжелее (длиннее, обшита тяжелыми плитами и т.п.)

В таких вот случаях и приходит на помощь следующее устройство

Пошаговая инструкция поднятия стены

Практика говорит о том, что стену длиной 6 метров каркасного дома спокойно могут поставить два человека. Для этого необходимо соблюсти правильно все шаги этого процесса:

1.К готовой стене, находящейся в положении «лежа» наживляются временные укосины с обеих сторон. Они нужны для удержания стены в вертикальном положении после ее подъема. Также за них можно придерживать стену во время подъема.

2. С помощью топора или другого инструмента стена приподнимается, и под нее в качестве опоры подкладываются куски досок. Для поднятия также можно использовать реечный домкрат.

3. Теперь стена подхватывается и поднимается руками до вертикального положения. Необходимо помнить о том, что в самом начале подъем должен быть быстрым, а ближе к установке его нужно замедлить, чтобы стена не опрокинулась наружу.

4. После поднятия с помощью подвеса или уровня выравнивается положение стены и сразу же прибиваются временные укосины.

5. Стена с помощью подручных инструментов – молотка и кувалды выравнивается по меловой разметке на черновом полу.

6. Далее гвоздями через нижнюю обвязку она прибивается к перекрытию и делается верхняя обвязка установленных стен.

Если стена больших размеров и есть возможность, то хорошим помощником может оказаться подъемный кран или манипулятор.

Шаг № 1 Проект каркасного дома

Почему нужен проект дома?

  • Правильный расчет прочности.
  • Возможность предварительно оценить стоимость строительства.
  • Надежность и продуманность конструкции дома.
  • Экономия при строительстве.
  • Возможность в последующем сделать перепланировку опираясь на проект.
  • Облегчает процесс и сокращает время строительства.

Готовых и бесплатных проектов каркасных домов очень много на просторах интернета с довольно детальным описанием. Но бывает так, что очень сложно подобрать проект под себя. В этом случае его Вы можете нарисовать сами. По обучавшись пару часов рисовать в SketchUp и выбрав за основу привлекательный для Вас проект, основываясь на технологии строительства каркасных домов, сможете создать, что то более индивидуальное.

Проект каркасного дома нарисованного в SketchUp

При выборе готового проекта или самостоятельном проектировании стоит обратить внимание на расположение дома на участке. Строительные нормы и правила(СНиП) — именно этим документом регламентируется строительство дома

А в частности он включает в себя предельные расстояния расположения дома от различных объектов.

  • СНиП 30-02-97* Планировка и застройка территорий садоводческих дачных объединений граждан, здания и сооружения;
  • СНиП 2.07.01-89* «Градостроительство. Планировка и застройка городских и сельских поселений».

Расположение дома на участке по СНиП

Врезка укосины

Так как стены дома я планировал делать без внешней плитной обшивки, то обязательным условием было выполнить правильную врезку укосины в каркас стены.

Я думаю вы уже можете представлять, как устроены стены каркасного дома в зависимости от их конструктивных особенностей. Стены бывают с обшивкой плитами или доской по диагонали снаружи, либо изнутри. Еще бывают стены и без обшивки — с врезкой укосин. Я выбрал именно этот вариант.

Для того чтобы пояснить весь процесс врезки укосины, я подготовил небольшое видео поясняющее все максимально доступно. Так укосину врезает Ларри, я делал также ))

Видео врезка укосины в процессе подготовки

Укосина после врезки не прибивается полностью. Только нижняя сторона и пара гвоздей в следующую стойку. Остальные гвозди можно наживить, это поможет в дальнейшем забить их используя только одну руку, второй, например удерживая стену, или себя )))

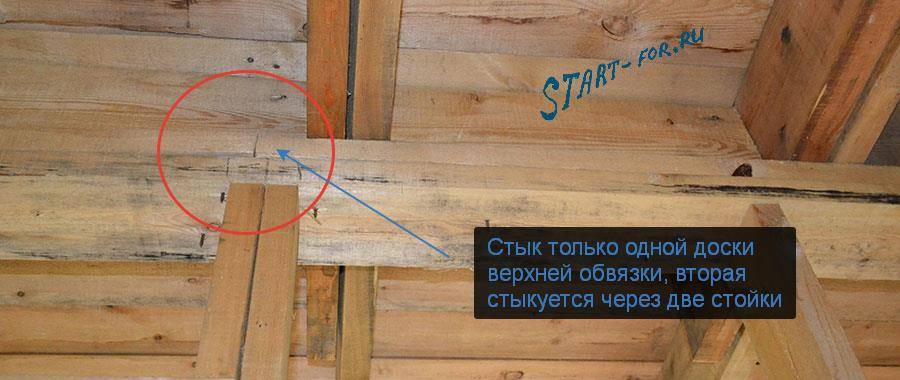

Соединение бруса

Сразу же оговоримся, что соединение между собой бруса мы будем рассматривать в следующем варианте – способом выпиливания половины его толщины по концам (и первого, и второго). При этом ширина выборки соответствует ширине самого бруса.

С целью придания соединениям брусьев большей жесткости, в места соединений вбивают нагель (штырь, выполненный из сухой древесины).

Для этого в месте будущего крепления предварительно просверливают отверстие. Необходимо, чтоб нагель входил в предназначенное для него отверстие с натягом.

Данное соединение будет использоваться не только в качестве углового, но и для переруба стены. Перерубом называют внутреннюю бревенчатую либо брусовую перегородку.

Составление плана

Перед началом сборки стен я рекомендую прибегнуть к составлению плана, на котором необходимо разместить расположение стоек каркаса. Схема стены каркасного дома необходима для оценки предстоящих работ.

На плане располагают будущие дверные и оконные проемы, тщательно все продумайте, приближаясь максимально к плану этажей дома.

На этом изображении вы видите, как это делал я тут явно видно где у меня будут стойки каркаса. Это поможет вам в дальнейшем, когда вы будете готовить детали дома.

Я рисовал план в визио, заранее выставив необходимый масштаб. Поэтому подготовить детали мне не составило труда, все размеры рассчитывались автоматически. Мне оставалось просто пересчитать каждый тип детали, затем напилить их необходимое количество.

Подготовительные работы

Причин, по которым следует поднять дом на определенную высоту, может быть несколько: разрушение фундамента, постоянная сырость цоколя или увеличение его размеров, а также замена нижних венцов дома. Для выполнения этих работ понадобится пустое пространство между зданием и фундаментом. Но предварительно дом необходимо подготовить.

Перечень обязательных действий перед поднятием здания:

  • максимально облегчить конструкцию – убрать мебель, вещи;
  • отключить здание от инженерных коммуникаций – водопровода, канализации, газа и электроснабжения;
  • убедиться, что поднятию здания не будут препятствовать посторонние предметы – ветки деревьев, провода ЛЭП и т.д.

После этого можно начинать основной этап работ.

Способы сборки каркаса

Технология platform framing

Первое, с чего начинает строиться каркасный дом на участке – это выбор метода сборки каркаса. Есть 2 основных способа:

  1. Каркасно-щитовой, или platform «платформа». Каркас стены собирают прямо на перекрытии каждого этажа, начиная монтаж с самого перекрытия. Это самый простой способ сделать каркас дома своими руками.
  2. Каркасный, или balloon «баллун». По этой методике вертикальные стойки дома возводятся от пола до крыши, даже если это двух этажный дом. Этот метод требует больших затрат.

Далее будут изложены этапы строительства каркасного дома своими руками по порядку. Действуя по этому алгоритму, человек сможет построить дом максимально быстро, недорого и без больших трудозатрат.

Технология balloon framing

Комментарии • 8

Вы так долго это собирали , в конце хоть бы общий план сняли как эта конструкция выглядит.

На канале есть ролики как это выглядит, конструкция)

Получается вы поднимали стену, которая выходит на терасу, и следовательно разместились на лагах террасы, а как быть с остальными стенами? Если стоять прийдется на земле?

Я поднял все стены сам, вы правильно заметили в ролике именно стена которая выходит на террасу. Если вы стоите на земле, вам просто нужно удлинить временно нижнюю обвязку дома из бруса из которого и строите дом, желательно из двух брусов сростив их.

Есть еще макросъемка, там вообще видно каждую щелку, но что и как в общем – хер поймешь!

“вы все сами видели..” Да нифига не видели.Одни крупные планы . И на самом интересном вообще кусок стены и все

Доску используете ЕВ?

House DIY House спасибо

Доска была нарезана в марте , три месяца при жаре 28 – 33 она довольно хорошо подсохла так что с ЕВ она уже Е-Сушки ) . Строгать приходится конечно.

Уже понятнее. Доступней со средних и дальних планов. Ближний план можно в нужных местах и не дольше 3-х секунд.Приём хороший. Заморочистый правда.А что с терасской?

House DIY House штативы никто не отменял

Когда подымаешь вес больше 250 кг, заморочиться прийдеться в любом случае , этот способ для меня самый легкий, и в нете его я не видел. Что касается ближних планов и дальних ) у меня нет оператора чтобы он этим занимался , я стараюсь показать, рассказать какие то моменты , мелкие но важные . Да и дом стараюсь строить не только снимать). Террасу сегодня , сделал обрешетку, пока с террасой все, продолжение по ней будет позже. Сегодня смонтирую , что наснимал. Спасибо Вам за интерес к моей стройке.

Есть проще конструкция называется удрчка, описывать долго лучше список в интернете посмотреть она многоразовая ничего крепить не нужно к стенам сделав один раз эту по способу можно поднять все стены дома

Вы думаете я не знаю что такое удочка? есть и журавли ) и гуси и т.д ) . Вы подымали стену удочкой? когда ветер ? Поверьте таким способом гораздо легче подымать стены.И конструкцию эту Вы так же можете переносить и подымать каждую стену, скрутив ее только один раз. Я показал как подымаю я, выбор делает каждый сам. За комментарий спасибо!

Составление плана

Перед началом сборки стен я рекомендую прибегнуть к составлению плана, на котором необходимо разместить расположение стоек каркаса. Схема стены каркасного дома необходима для оценки предстоящих работ.

На плане располагают будущие дверные и оконные проемы, тщательно все продумайте, приближаясь максимально к плану этажей дома.

На этом изображении вы видите, как это делал я тут явно видно где у меня будут стойки каркаса. Это поможет вам в дальнейшем, когда вы будете готовить детали дома.

Я рисовал план в визио, заранее выставив необходимый масштаб. Поэтому подготовить детали мне не составило труда, все размеры рассчитывались автоматически. Мне оставалось просто пересчитать каждый тип детали, затем напилить их необходимое количество.

Все окна в доме у меня одинаковых размеров и на одном уровне. Это позволило снизить количество разнотипных деталей.

Проведение геологических и геодезических исследований на участке

Геодезические изыскания – это вещь, которую в технологии строительства недорогого каркасного дома своими руками придется отдать профессионалам.

Такие исследования помогают определить основы каркасного строительства на участке:

особенности грунта и рельефа (какая-то часть земли может быть непригодной для строительства ввиду склонности к просадкам и оползням);

  • места и глубину залегания грунтовых вод (по возможности дом стоит строить поближе к источнику, а еще эта информация позволит точно рассчитать стоимость водопроводных труб);
  • риски опасных геологических явлений (эти данные могут повлиять на выбор материалов для строительства, особенно на тип фундамента).

А топографическая карта, составленная специалистом, поможет в самостоятельной разработке плана-проекта будущего здания.

Шаг №6: Утепление каркасного дома

Вот мы и подобрались к завершающему этапу строительства каркасного дома – его утеплению. Утеплять необходимо все – пол, стены и потолок.

Более подробно об утеплении каркасного дома своими руками, Вы сможете прочитать в другой пошаговой инструкции, здесь обсудим только общие моменты.

Выбирая утеплитель для стен каркасного дома, необходимо учитывать не только характеристики самого утеплителя, но и особенности дерева, с которым не все виды утеплителя будут хорошо взаимодействовать.

Вот небольшая инструкция по утеплению каркасного дома своими руками

  1. Снаружи, поверх листов OSB, натягивается специальная гидроизолирующая мембрана. Какой стороной – должно быть в инструкции к ней.

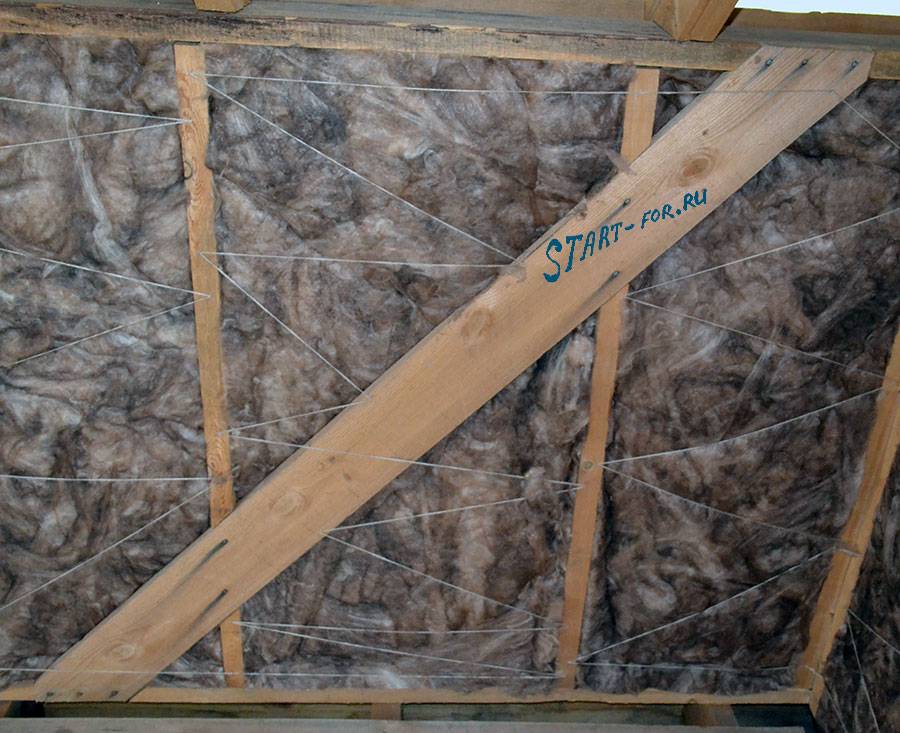

  2. Изнутри дома, между стоек, укладывается утеплитель, в несколько слоев, в зависимости от требований к дому и толщины стены. Каждый слой укладывается с напуском на стык предыдущего, чтобы избежать мостиков холода.
  3. Утепление пола происходит таким же образом.
  4. Потолок лучше утеплять с чердака, предварительно набив пароизоляционную пленку снизу на потолочные балки и подшив их доской или фанерой.
  5. После укладки утеплителя, необходимо поверх него набить пароизоляционную пленку, она защитит утеплитель от влаги изнутри.
  6. В зависимости от нужд и дальнейших отделочных работ, поверх пленки на стены набивается обшивочный материал – доска или рейки, но чаще всего – листы OSB, поверх которых, в будущем, ведется чистовая отделка.

Как Вы уже увидели, текста получилось очень много. Но, я считаю, здесь подробно были описаны все этапы строительства каркасного дома своими руками, несмотря на то, что некоторые моменты были вынесены в отдельные темы, но это только лишь для Вашего удобства.

Я надеюсь на то, что придерживаясь данной пошаговой инструкции, Вы сможете без особого труда и с минимальными затратами обзавестись теплым, уютным и надежным домом.

Пошаговая инструкция строительства каркасного гаража

Начнем с того, что место под строение готово, создана гравийно-песчаная подушка, которая утрамбована тщательнейшим образом. Теперь необходимо будет воспользоваться данной инструкцией и шаг за шагом проделывать несложную работу. Ну а начинать нужно с чертежа.

Чертеж каркаса будущего гаража

В принципе, чертеж не является обязательным, но достаточно простой чертеж нужно будет начертить, чтобы иметь представление о будущей конструкции. Определите точные размеры гаража, сделайте предварительный расчет материалов. Заранее зная размер конструкции, можно легко определить расход материала и стоимость готового проекта. Это очень удобно, поэтому не стоит игнорировать такую работу.

Фундамент каркасного гаража

Для ее создания нам понадобится:

  • Опалубка
  • Обрешетка
  • Бетонный раствор

По периметру будущего здания выкапывают траншею. Она не должна быть глубокой. Устанавливаем опалубку с трех сторон гаража. Не выставлять с четырех сторон! Армировать такое бетонное основание нужно будет обязательно. Для этого можно использовать специальную сетку для придания жесткости, а также арматуру. Монолитная плита будет распределять нагрузку равномерно. Заливать нужно качественную бетонную смесь на основе песка или на основе песка и гравия.

Монтаж каркасных стен гаража своими руками

Итак, наше основание полностью высохло, и можно приступать к дальнейшим работам. Теперь нам понадобится дерево или профильная труба. При использовании профильной трубы.

При работе с профильной трубой в качестве соединения можно использовать:

  • Сварку
  • Болты

Угловые стойки и ворота нужно собирать из бруса сечением 100х100. Между стойками нижней обвязки нужно выдержать расстояние 120 сантиметров. В углах устанавливают подкосы. Это придаст конструкции прочность. Если понадобится дверь или ворота, предусмотрите для них место. Каркас должен быть прочным.

Обустройство крыши каркасного гаража

Работа по устройству каркаса занимает несколько дней. После того, как каркас готов, приступают к устройству кровли. Нужно сооружать ее по правилам, поскольку кровля должна будет выдерживать ветреную нагрузку и нагрузку от снега.

Приступать нужно к сооружению стропильной системы. Для этого понадобятся доски 100х25 и 100х50. Всю конструкцию, как правило, собирают на земле и только потом устанавливают на гараж и скрепляют с основанием стен. Используйте для этого всевозможные соединительные элементы.

Крышу лучше сделать двухскатной с одинаковыми скатами. Фиксировать ее должен конек. Далее предстоит из меньших брусьев изготовить обрешетку. На нее закрепляется любой удобный для вас материал:

  • Профнастил
  • Черепица
  • Битумный лист

Отделочные работы

Отделка гаража заключается в его облицовке. Ее производят с помощью различных материалов. Чаще всего применяют деревянную вагонку. Обшивать ею легко, стоимость ее невысокая. Итак, рассмотрим все материалы для облицовки:

  • Евровагонка
  • Сайдинг
  • Профилированный лист
  • Облицовочный кирпич

Утепление каркасного гаража своими руками

Изнутри гараж утепляют. Для этого можно использовать минеральную вату или любой другой материал, что представлен на рынке. При необходимости можно также использовать полиэтиленовую пленку, а далее обшить гараж изнутри. Обшивка изнутри производится различными материалами, которые представлены сегодня в ассортименте. Таким образом, гараж будет теплым и защищенным изнутри и снаружи. А что еще нужно для автомобиля?

Ворота бывают:

Итак, все работы сделаны, гараж готов!

Порядок утепления каркасного дома

При раскрое утеплителя вырезайте квадраты с припуском в 50мм по ширине со всех сторон. Так минеральная вата ляжет плотно, без пропусков и зазоров.

Стыки между стойкой и матом уплотняйте узкими, сложенными вдвое полосками минваты. Проложить их можно и руками, но удобнее будет воспользоваться отверткой.

Оптимальным вариантом будет двойной слой минваты меж стойками плюс еще один слой поверх. В этом случае риск возникновения мостиков холода будет сведен к нулю.

К плоской поверхности утеплитель крепится специальным клеем, а в качестве дополнительной фиксации можно применить тарельчатые пластиковые дюбели.

Порядок утепления каркасного дома

Варианты каркасных пристроек к дому

Чтобы в процессе строительства не пришлось менять планы, необходимо сразу определиться, какие функции будет выполнять каркасная пристройка к деревянному дому или кирпичному строению. Цели использования могут быть разными.

Еще одна жилая комната. Достроить дополнительную комнату не так просто. Нужно проделать все действия, что и при строительстве полноценного каркасного дома: подготовить фундамент, возвести каркас, утеплить его. Если этого не сделать, использование комнаты окажется неэффективным, так как теплопотери будут большими

Также важно сделать гидроизоляцию, чтобы не было плесени и сырости

Дополнительный санузел или кухня

Каркасная веранда. Сегодня каркасные дома с верандой очень популярны. Они могут быть как открытыми, так и огражденными стекольными конструкциями. Веранды пригодятся для отдыха летом. Этот пристрой гораздо проще, чем комната, поскольку его не нужно утеплять и проводить туда коммуникации. Для возведения веранды делают настил, возводят стены и крышу. Следует продумать размеры конструкции, чтобы каркасный дом с террасой или верандой выглядел гармонично.

Шаг № 7 Стропильная система каркасного дома

Конструкцию крыши для каркасного дома можно выбрать любой, но мы рассмотрим более простой и бюджетный вариант — двухскатной.

Сечение стропил выбирается с учетом следующих параметров:

  • Длины стропильных ног и шага их установки
  • Уклона кровли (чем он меньше, тем меньше нагрузка на поверхность, чем он больше тем больше ветровые нагрузки. Оптимальным считается наклон кровли 30-35 градусов)
  • Нагрузки (снеговые, ветровые и пр.), которые установлены в нормативных документах для каждого региона страны
  • Вида материала, которым будет покрываться кровля, а также его веса и размера

Выбрать сечение можно двумя способами: обратиться к строительным таблицам или провести самостоятельный расчет.

Для начала надо изготовить шаблон стропильных ног. Делается это так:

Крепление стропильных ног к коньку

  • Берут две доски и соединяют их внахлест под углом 90 градусов, фиксируя гвоздем в верхней точке
  • Шаблон поднимают наверх и устанавливают края досок на мауерлаты
  • Регулируя расположение досок, находят нужный скат. При этом их края должны на 40-60 сантиметров выходить за уровень стен, чтобы в будущем проще устроить систему водостока. Если длины досок не хватает, можно сшить по две на земле
  • Когда необходимый уклон скатов получен, надо между стропильными ногами прибить поперечную перекладину, тем самым зафиксировав угол. В это же время нужно обозначить карандашом линию среза стропил, если они будут фиксироваться встык и срезы под прямым углом в местах присоединения ног к мауерлатам
  • Все расчеты должны быть сняты с максимальной точностью

Стропильная система (Лари Хон)

После того, как шаблон приготовлен, по нему надо собрать две пары стропил, которые будут монтироваться по краям. При необходимости ноги наращиваются. Состыковывать их можно вполдерева толстыми болтами или шпильками, что безопасней, или при помощи двух гвоздей, вбитых под разным углом. Между двумя ногами одного стропила надо установить поперечину. После делаются запилы в стропильных ногах в местах примыкания к мауэрлату.

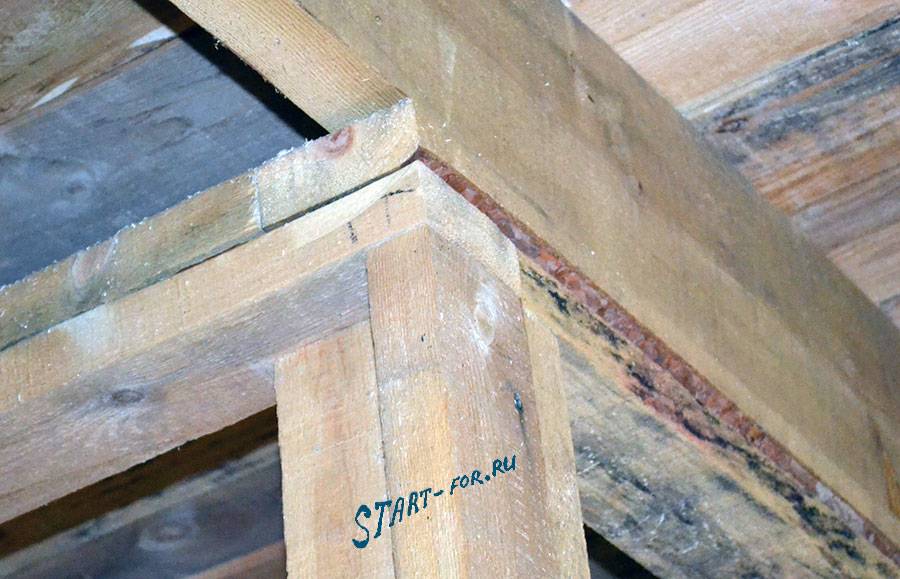

Крепление стропил к мауэрлату

Так же можно изготовить так называемые фермы на гвоздевых пластинах, которые позволят обойтись без центральной стены, но как и всегда все требует расчетов.

Чертеж стропильной фермы

Следующий шаг – подъем стропил на крышу и их фиксация на мауэрлатах (балках), как показано на картинке.

Когда две пары боковых стропил установлены, между ними надо натянуть веревку. Она служит маяком, по которому проверяется уровень. Далее между стропилами измеряется расстояние и делится на 60 или 80, в зависимости от шага, с которым будет вестись монтаж.

После проведения расчетов на земле собирается нужное количество стропил. Затем они поднимаются наверх, и устанавливаются с выбранным шагом по всему периметру. Между стропильными фермами прибивается по две доски для фиксации.

После сборки каркаса дома следует покрыть крышу, либо соорудить временную кровлю из тента или банеров.

Готовый силовой каркас дома с крышей

На этом каркас Вашего дома готов. Силовой каркас дома в 100кв. м. под силу собрать одному человеку (не рекомендуется) за летней период работая по выходным и вечерам. А весь дом можно построить и за меньший срок имея пару помощников.

Инструкция по поднятию дома

Подъём дома на практике осуществляют довольно редко, но, если уж он произведён, то делают все работы, которые возможны при этом мероприятии. Это и замена подгнивших нижних брёвен, и обработка химическими составами от грибка, и полный ремонт фундамента. Заодно производят выравнивание каркаса здания.

Брёвна, приготовленные для замены гнилых, должны быть сухими, непораженными короедами и обработанными специальными растворами, которые защищают от влаги. Кирпичи для фундамента выбирают хорошо обожжённые и красного цвета. Они годятся для углов, выдерживают нагрузку в несколько тонн и не боятся сырости. Также необходимо приготовить цемент и песок для раствора.

Все действия по подъёму строения делают, не торопясь и чётко соблюдая меры предосторожности. Такое мероприятие лучше всего начинать с утра

Чтобы поднять дом своими руками, пошаговая инструкция говорит следующее:

  1. Начинают с наиболее просевшего угла. На расстоянии около метра от него копают углубление в грунте для установки домкрата с настилом. Почва должна быть твёрдой и сухой.
  2. Подводят подъёмник под нижнее бревно, и при условии его целостности и крепости под головку устройства ставят приготовленную стальную пластину. Если бревно сгнившее, то вырезают выемку для штыря домкрата до более крепкой поверхности.
  3. Приступают непосредственно к подъёму угла. Делают это аккуратно. Высота поднятия не должна превышать 5 — 6 см за один раз. Одновременно вклинивают заготовленные подпорки и подставки, чтобы облегчить нагрузку на подъёмник.
  4. Внимательно осматривают строение, чтобы выявить непредвиденные осложнения.
  5. При наличии двух домкратов готовят к поднятию второй угол. Тоже копают углубление для поддона, на который ставят следующий подъёмник. Подводят под бревно, на головку кладут пластину и приподнимают дом. Устанавливают под нижний венец приготовленные бруски и плашки.
  6. Ставят домкрат посередине бревна. Делают такие же операции. Немного поднимают, примерно на 2 — 3 см. Обязательно подкладывают упоры.
  7. Возвращаются к первому углу. Приподнимают, стараясь выровнять каркас, но не более на 6 — 7 см. Обязательно вставляют подпорки из чурок или плах. Стараются делать так, чтобы вся сторона была на опорах.
  8. Снова осматривают строение.
  9. С укреплённых и приподнятых углов снимают домкраты и готовят к подъёму другую сторону. Производят аналогичные действия.
  10. Возвращаются к первым двум углам и приподнимают дом до полного выравнивания всей коробки. Это проверяется водяным уровнем.
  11. Здание необходимо поднимать по часовой стрелке или против, пока не выровняется вся конструкция.
  12. Под стенами ставят надёжные подпорки под нижний венец по всему периметру строения.

После того как поднят дом, его укрепляют со всех сторон подпорками. Затем производят ремонтные работы, необходимые для этого объекта.

В отличие от дома большой площади, баню можно поднять быстрее. На это уходит 1 — 2 дня. В некоторых случаях её поднимают за несколько часов. Скорость работы зависит от опыта. В случае если нет опыта как поднять баню на домкратах, видео, которое можно легко найти в интернете, сможет в этом помочь.

Подъем каркасника домкратом: ремонтируем фундамент

Когда возникает необходимость ремонтировать фундамент или менять нижний венец здания, дом приходится поднимать. Расскажем подробнее о том, как правильно поднять каркасный дом, не допуская опасных ошибок новичков.

Инструменты для работы

Обычно это делают с помощью домкрата и вспомогательных инструментов:

  • гидравлического домкрата, подъемная сила которого равна четверти массы дома или больше;
  • подкладок шириной от 20 см;
  • страховочных подставок с возможностью регулировать высоту;
  • ключей и отверток для разъединения окладного венца от фундамента;
  • если у вас столбчатый или свайный фундамент, понадобятся деревянные щиты высокой прочности для размещения домкратов;
  • если фундамент ленточный, плитный или железобетонный ростверк, нужна цепная пила по бетону, для металлического ростверка — болгарка с диском по металлу.

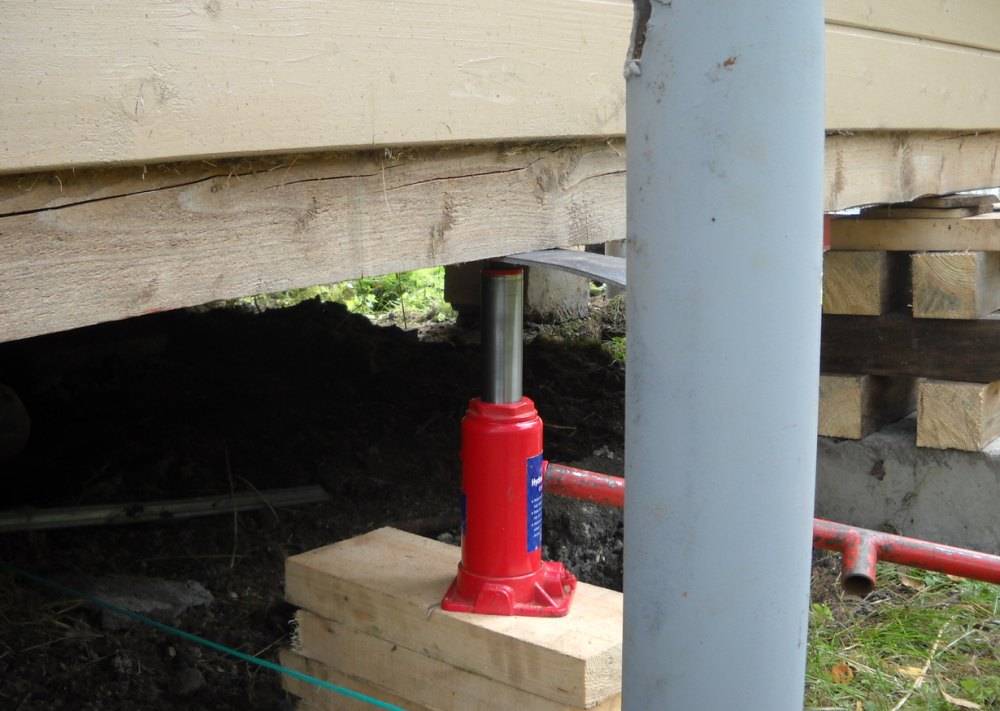

Как поднять и опустить каркасный дом

Алгоритм работ при ремонте каркасного дома в зоне фундамента выглядит так:

  1. Необходимо отключить коммуникации (водоснабжение, канализацию, электричество, газ, систему отопления).
  2. Разрезать все трубы и провода, чтобы они не мешали подъему конструкции.
  3. Приготовить место для домкратов. Предусмотреть расстояние от угла от метра до двух, шаг между домкратами — от 3 до 4 метров.
  4. Произвести установку домкратов и открепить от фундамента нижний венец.
  5. Приподнять каркасный дом и проставьте подпорки. Процесс проводится очень постепенно, буквально на 4—5 см за раз на одном домкрате, сразу подкладываются тонкие планки с заменой на более толстые, а потом и на подпорки.

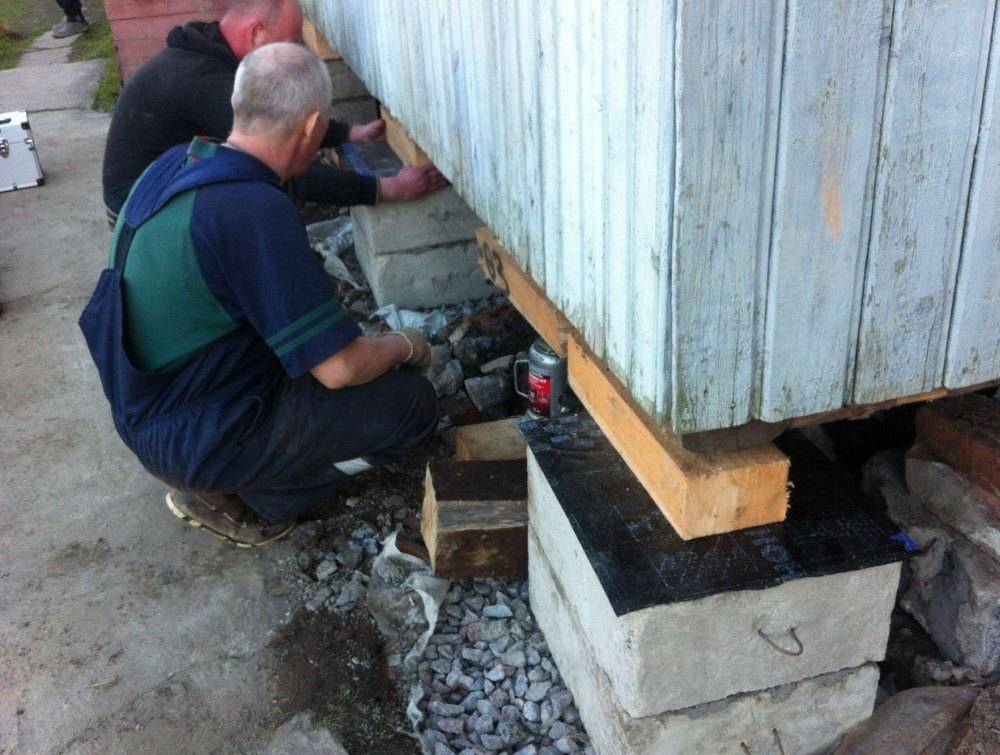

  6. Отремонтировать фундамент или заменить нижний венец.
  7. При постепенном демонтаже подпорок опустить каркасный дом на место. Обратный процесс также проводится медленно и плавно, по миллиметру, с вытаскиванием тоненьких планок по одной.

Как избежать ошибок при подъеме деревянного дома

Не знаете, как правильно поднять каркасный дом, поскольку не обладаете большим опытом? Прежде всего избегайте следующих ошибок и их последствий:

  • не забудьте отсоединить нижний венец от фундамента, иначе окладной венец расколется;
  • поставьте домкрат максимально устойчиво, потому что весь дом может «съехать» относительно фундамента;
  • не тяните одну сторону вверх без компенсации с другой стороны, — если расхождение превысит 5 см, дом перекосится, а окна и двери заклинит;
  • обязательно пользуйтесь «пятками» — прокладками между венцом и домкратом, чтобы уменьшить давление;
  • применяйте широкие подкладки и сварные треугольные «козлики», которые регулируются по высоте; для правильного подъема каркасного дома подойдут автомобильные «козлики» с 4 ножками.

Как передвинуть каркасный дом

Теперь вы знаете, как поднять щитовой дом, но иногда возникает необходимость его перемещения. Например, в случае близкого расположения к границе участка, вне ваших законных владений, около газовой трубы и т. д.

С технологией лучше всего знакомы специальные компании по услугам передвижки домов и сооружений. Они закладывают новый фундамент высокого качества и на любое расстояние, без разборки и демонтажа, передвигают каркасно-щитовые здания. И если новая стройка занимает от месяца до трех, то передвижка готового дома требует нескольких суток или недель, а то и вовсе одного дня.

Итак, как передвинуть каркасный дом, пошаговая инструкция:

  1. Убрать с полок и шкафов бьющиеся предметы, раскрыть межкомнатные двери.
  2. Поднять все сооружение на полметра вверх и завести под каркасник рельсы.
  3. Завести между домом и рельсами большое количество труб диаметром 57 мм.
  4. Дом опоясать тросом, углы в местах стыка с тросом защитить уголком 10х10 см.
  5. Винтовую сваю диаметр 102 мм с толщиной стенки 6 мм установить на двухметровую глубину, прикрепить монтажно-тяговый механизм, переставить рельсы и трубы.

На финальном этапе необходимо подложить гидроизоляционные материалы, вынуть трубы и спустить дом на новый фундамент.

Какие сооружения можно поднимать

Для капитального ремонта поднимают только одноэтажные строения следующих типов: из деревянных брусьев; из оцилиндрованных и других брёвен; щитовые деревянные дома.

Сооружения из бруса или твёрдых пород древесины, например, лиственницы и дуба служат довольно долго. До сих пор встречаются дома дореволюционной постройки, а это свыше 100 лет, сохранившие свой практически первозданный вид.

Современные деревянные строения не столь прочные. Виной тому — качество строевого леса, который особенно стал подвержен различным болезням после начала «атомной эры» и проводимым испытаниям ядерных бомб.

Читать также: Краскопульт с маленьким расходом воздуха

В связи с этим сооружения из древесины необходимо каждые 15 — 20 лет подвергать тщательному осмотру для выявления признаков гнили и появление грибка, особенно часто этим страдают именно нижние венцы деревянных домов.
