Проект каркасного дома 5*7 – как построить своими руками

Каркасная дача из фанеры

Каркасный дачный домик можно возвести самостоятельно и из фанеры. Тогда получится сэкономить еще больше времени и средств. Все строительство займет неделю-полторы, не больше, даже если выполнять работы придется людям, которые раньше ничего такого не делали. Надо только точно следовать инструкциям и прислушиваться к дельным советам профессионалов.

Кто-то думает, что фанерный дачный дом — это несерьезно. А между тем такие дачи, если их, например, обшить евровагонкой, выглядят снаружи и изнутри очень даже презентабельно. А кроме того, демонстрируют прекрасные эксплуатационные характеристики в течение многих лет.

Точный список материалов, инструмента и оборудования для возведения подобного дома по каркасной технологии будет зависеть от финансовых возможностей будущего владельца. Поэтому можно рассмотреть лишь примерный перечень.

Нужны будут следующие инструменты:

  • пила;
  • дрель;
  • шуруповерт;
  • строительный уровень;
  • молоток;
  • отвес;
  • рулетка;
  • набор отверток;
  • и комплект сверл.

А из материалов необходимо будет приобрести:

  • цемент и песок;
  • рубероид и битум для оформления гидроизоляционного слоя;
  • доску (4 м) 5х20 для монтажа каркасных перекрытий и стропил;
  • доску (4 м) 5х15 для возведения несущих стен;
  • доску (4 м) 5х10 для оформления внутренних перегородок в помещении;
  • собственно фанеру;
  • OSB-листы;
  • теплоизолятор (лучше использовать в данном случае минвату);
  • финишное напольное покрытие;
  • толстую доску для оформления чернового пола;
  • листы гипсокартона и направляющие для них;
  • комплекты крепежа.

Монтаж каркасного дачного домика из фанеры выполняется согласно следующей пошаговой инструкции:

  1. Сначала необходимо обустроить фундамент. Данное каркасное строение легкое, поэтому под него вполне подойдет столбчатый вариант или ленточный. Лучшим фундаментом для дачи считается опорно-столбчатый. Его можно обустроить, воспользовавшись садовым буром. Им выполняются отверстия глубиной 1,6 м с шагом в 2 м. А потом в эти отверстия будут вставляться столбы. Предварительно отверстия прокладываются рубероидом для гидроизоляции, затем в них ставятся специальные «манжеты», и все заливается раствором. А чтобы конструкция получилась особенно устойчивой, надо оформить еще и песчаную подушку высотой в 20 см.
  2. Следующий этап — возведение каркаса. Основой основ здесь является грамотное оформление нижней обвязки. Ее выполняют брусьями по всему периметру будущего строения. Перед установкой и лаги, и низ обвязки обрабатываются антисептическими и водоотталкивающими пропитками, которые надежно защитят древесину от гнили, плесени и влаги, а также от активности насекомых. Для защиты строения от гниения дополнительный слой гидроизоляции выполняется между фундаментом и деревянной конструкцией. Сразу после устанавливаются вертикальные опоры, которые и определяют высоту будущего дачного домика.
  3. Далее нужно обшить каркас фанерой. И обязательно выполнить теплоизоляцию стен с помощью выбранного утеплителя (чаще всего минваты). С внешней стороны постройка также обшивается фанерными листами, которые крепятся на саморезы. Получается, что между опорными брусьями оказываются слоеные «пакеты», состоящие из листов фанеры, проложенных утеплителем. Изнутри домик дополнительно обшивается ДСП и ДВП. И тогда никакой финишной отделки можно не предусматривать. Утепление необходимо будет выполнить и перед монтажом чистого полового покрытия из половой доски или толстого (промышленного класса) линолеума.
  4. Теперь можно переходить к монтажу крыши. И в первую очередь установить стропила. А чтобы выполнить кровлю побыстрее, в центре понадобится поставить стойки — по 1,5 м в высоту каждая. На стойки укрепить брус, состыкованный по краям торцевым соединением (под углом в 50 градусов). На готовую конструкцию устанавливаются стропила. И тогда крышу своими руками получится оформить буквально за 1 день.

Что же касается финишного кровельного покрытия, то его каждый выбирает на свой вкус и устанавливает по соответствующей инструкции. Сегодня все материалы для крыш высокотехнологичны и просты в монтаже. Все можно выполнить самостоятельно, в крайнем случае с помощником. И это тоже позволит сэкономить кругленькую сумму.

Таким образом, если все делать правильно, аккуратно и не перескакивать через необходимые шаги-операции, получится построить своими руками отличный каркасный домик под дачу. Оперативно и недорого. Однако, если уверенности в собственных силах и возможностях нет, лучше приобрести готовый домокомплект и просто собрать его по каркасной технологии. Получится еще быстрее. Или пригласить профессионалов, которые оформят прекрасную дачу «под ключ» в кратчайшие сроки. Но это обойдется, конечно, дороже.

Стоимость проекта каркасного дома

Проект каркасного дома может стоить по-разному. На стоимость влияют следующие моменты:

  • Оригинальность. Проект может быть индивидуальным или типовым. Первый вариант гораздо дороже, поэтому можно купить стандартный проект и потратиться на его адаптацию.
  • Степень детализации. Чем более детальный проект, чем больше в нем эскизов и чертежей, тем он дороже.
  • Размеры дома. Количество этажей, размеры строения определяют объем расчетов и сложность проекта, а значит, его цену.
  • Архитектурная сложность.
  • Сложность геологических и других подготовительных работ.

В целом, стоимость проекта колеблется в диапазоне 3-30 тыс. рублей.

Проведение геологических и геодезических исследований на участке

Геодезические изыскания – это вещь, которую в технологии строительства недорогого каркасного дома своими руками придется отдать профессионалам.

Такие исследования помогают определить основы каркасного строительства на участке:

особенности грунта и рельефа (какая-то часть земли может быть непригодной для строительства ввиду склонности к просадкам и оползням);

  • места и глубину залегания грунтовых вод (по возможности дом стоит строить поближе к источнику, а еще эта информация позволит точно рассчитать стоимость водопроводных труб);
  • риски опасных геологических явлений (эти данные могут повлиять на выбор материалов для строительства, особенно на тип фундамента).

А топографическая карта, составленная специалистом, поможет в самостоятельной разработке плана-проекта будущего здания.

Шаг № 4 Цокольное перекрытие

Нет необходимости обустраивать цокольное перекрытие в каркасном доме при использовании монолитной фундаментной плиты и полах по грунту.

Цокольное перекрытие каркасного дома

Первое что необходимо это выровнять в уровень обвязку. Для этого подойдет электрический рубанок. Перекрытие в основном собирают из доски 50 на 200, но все требует расчетов. Калькуляторы которые потребуются для расчета конструкций дома. В зависимости от расчетов, выбирается шаг балок. Зачастую это 58-59 см. под размер плитного утеплителя. При использовании эковаты шаг можно сделать уже более удобным для крепления плитного материала чернового пола (ОСП, ЦСП, фанера).

В местах установки перегородок , лестниц и других тяжелых конструкций лаги пола монтируются двойными. Для дополнительной жесткости и в местах к примыканию к стенам, устанавливаются перемычки. После сборки перекрытие его также выравнивают в уровень. Для удобства последующего сбора стен, на перекрытие монтируют временный пол. Это может быть доска 25 на 100, 25 на 150 с шагом 2-3 см.

Шаг № 3 Фундамент под каркасный дом

Под каркасный дом можно использовать практически любой тип фундамента. Все будет зависеть от того, какой тип грунта на Вашем участке и сколько готовы на него потратить времени сил и денег.

Утепленная шведская плита

Утепленная шведская плита (УШП) — один из самых дорогих вариантов. Но дает ряд преимуществ:

  • Нет необходимости обустраивать обвязку и цокольное перекрытие;
  • Полы будут значительно жестче нежели деревянные;
  • Не требует дополнительного усиления под тяжелые предметы интерьера (камин);
  • Может использоваться как теплоаккумулятор;
  • Возможность повторного строительства на этом фундаменте из более тяжелых строительных материалов;
  • Подходит почти под все виды грунтов;

Мелко заглубленный ленточный фундамент

Мелкозаглубленный ленточный фундамент — популярный вид фундаментов в частном домостроении. Считается более экономным вариантом заглубленного ленточного фундамента. Отличается простотой устройства и низкой стоимостью, не требует больших земельных работ и потребуется меньшее количество бетона.

Столбчатый фундамент (ТИСЭ)

Столбчатый фундамент (ТИСЭ) — бюджетный вариант также используется довольно часто. К тому же он легче в исполнении. Зачастую его применяют там где нельзя применять мелкозаглубленный ленточный фундамент, а заглубленная лента не вписывается в бюджет строительства.

Свайно-винтовой фундамент

Свайно-винтовой фундамент применяется в основном для лёгких конструкций из дерева (брус, бревно, каркасные дома). Основными его преимуществами являются скорость возведения (обычно не больше 2х дней). Причем после монтажа такого фундамента, можно сразу приступить к дальнейшему строительству. Стоимость такого фундамента низкая даже если его заказывать в компании. Такой фундамент подходит для сложных грунтов, кроме скалистых.

Фундамент на забивных сваях

Есть еще вариант фундамента на забивных сваях. Надежная основа средней ценовой категории, но к сожалении своими руками его не сделать, нужна сваебойная установка.

Ростверк и обвязка фундамента

Теперь нам надо подготовить основу под стены дома. В случае с монолитной плитой и ленточным фундаментом, на него укладывается лежень из доски и закрепляется. Но перед этим необходимо сделать подложку между бетоном и деревом из рубероида желательно в 2 слоя. Крепить лежень можно либо на заранее установленные (до заливки фундамента) шпильки, либо на анкера, которые можно установить после высыхания бетона.

Укладка лежня на ленточный фундамент

Для фундамента на забивных сваях и столбчатый целесообразно поверх делать ростверк. И как в случае с лентой и плитой прикрутить лежень на шпильки или анкера. Сверху у столбиков делается опалубка, устанавливается арматура и заливается бетоном. В этой статье не будем подробно описывать процесс заливки фундамента, более подробно можно почитать здесь.

Ростверк на столбчатый фундамент

Свайно — винтовой фундамент можно обвязать швеллером. Но с учетом его стоимости выйдет это не дешево.

Обвязка свайно-винтового фундамента

Есть более практичный вариант обвязки брусом или еще лучше с троенной доской. В этом случае надо учитывать что расстояние свай не должно превышать 3 метра (а желательно делать его меньше) чтобы не допустить провисание обвязки.

Обвязка из 3-х досок

Такой способ также подойдет и для забивных свай и для столбчатого фундамента. К тому же такой обвязке не потребуется лежень (это незначительный плюс). К свайно-винтовому и к забивным сваям обвязка прикручивается к металлическому оголовку на сантехнические болты, а к столбчатому фундаменту на шпильки заранее в них установленные. Доски на обвязку лучше брать из сосны. И обязательно покрыть их антисептиком.

Любая конструкция элементов дома требует расчетов, а фундамент как основа тем более. Какой бы Вы фундамент не выбрали, необходимо убедится в целесообразности применения его на Вашем участке, учитывая особенности грунтов. Произвести расчет несущей способности исходя из веса дома ( используемых строительных материалов, количества проживающих и его размеров), учесть снеговую нагрузку.

Возведение фундамента под каркасный дом

Следует отметить – технология строительства каркасного дома поэтапно ведется с обязательным соблюдением всех норм и временных сроков, что обеспечивает надежность и прочность конструкции.

Естественно, что начинать надо с планировки участка под застройку, изучения геологической обстановки и возведения фундамента, который может быть практически любого вида. Но учитывая, что вес строения небольшой, можно существенно снизить стоимость строительства и отдать предпочтение столбчатому или свайному основанию, например, устроенному с использованием специальных винтовых изделий.

Ленточно-монолитный фундамент, весьма популярный у частных застройщиков, необходим будет при условии, что планируется устройство подвала, в ином случае, его достаточно высокая цена, а также большая трудоемкость процессов не являются рентабельным в этом случае.

Но, следует учитывать, что не только собственными желаниями и предпочтениями следует руководствоваться при выборе типа фундамента для дома. Обязательно необходимо учитывать геологическую обстановку на участке, характер грунтов, а также уровень залегания подземных вод.

Если взять для примера одноэтажный каркасный дом, то при прочих равных условиях, самым оптимальным видом основания для него будет столбчатый фундамент.

Его устройство вполне возможно своими силами и в максимально сжатые сроки, прежде всего за счет того, что количество земляных работ небольшое. Достаточно, в соответствии с расчетами, подготовить скважины соответствующего диаметра и на необходимую глубину, учитывая при этом промерзание грунта в зимний период.

Сначала выполняется разметка под будущие столбики с учетом того, что они должны располагаться под каждым пересечением несущих конструкций, а также с шагом 2–3 метра под несущими стенами, длина которых превышает 5 метров.

Скважины под столбчатый фундамент своими руками для каркасного дома рекомендуется выполнять с расширением на конце, то есть с устройством так называемой пяты, которая придаст ему большую устойчивость и прочность.

А для защиты от подземных вод, рекомендуется выполнить на дне песчано-гравийную подушку, толщиной приблизительно 10–20 см, которую необходимо залить цементным «молочком», очень жидким раствором цемента с небольшим содержанием наполнителя.

Так как глубина залегания столбчатого фундамента может достигать 1,5–2 метра, а иногда и более, для придания жесткости конструкции и большей несущей способности, перед тем как выполнять заливку бетона рекомендуется установить арматурный каркас. Но до этого, особенно если грунт не является очень плотным, потребуется изготовить опалубку: для съемной часто используется металлическая, а для несъемной – асбестовая труба.

Спустя неделю, когда бетон наберет около 70% прочности, можно приступать к устройству ростверка, который может быть изготовлен в виде монолитной ленты или из металлических швеллеров.

Для изготовления бетонного ростверка потребуется установить опалубку, внутри которой смонтировать армирующий каркас из прутков сечением до 12–16 мм и выполнить заливку бетонной смеси. После этого, спустя одну–две недели, можно непосредственно приступать к возведению стен будущего дома.

Если же для ростверка используются металлические швеллера, то к этим работам можно приступать незамедлительно. Во время заливки монолитного ростверка следует установить специальные анкера с шагом 0,5–1 м, которые будут служить креплением для несущей конструкции каркаса.

Но, так как одним из достоинств каркасного строительства является возможность ведения работ круглый год, то в том случае, если фундамент возводится в холодное время, можно отдать предпочтение свайно-винтовому варианту, монтаж которого можно выполнить как с привлечением техники, так и ручным способом.

Для устройства ростверка в этом случае отдается предпочтение металлическим швеллерам, но допустимо и бетонное основание, смесь для которого должна изготавливаться с применением антиморозных добавок, а кроме того, следует обеспечить условия для его прогревания, чтобы не допустить замерзания воды.

Следует учитывать, что при устройстве ростверка должна обязательно учитываться планировка дома, так как на него будут опираться все несущие стены.

Фундамент

На основе изученных публикаций расчёт веса конструкции и эксплуатационных нагрузок был определён как 36 тонн.

Несущая способность фундамента определяется исходя из суммарного веса структурных элементов: крыши, коробки, цоколя, эксплуатационной нагрузки. Для расчёта стоит пользоваться СНиП «Нагрузки и воздействия», выбирая соответствующий строительный материал и его количество. Обязательно учитывается снеговая нагрузка.

Для обустройства фундамента выбраны винтовые сваи. В течение одного рабочего дня установлено 16 свай диаметром 89 мм и длиной 3 метра. Глубина заделки свай составляла 2,5 м. Несущая способность такого фундамента рассчитана на 48 тонн.

Для обвязки были выбраны лиственные доски 50х200, которые объединялись по три с целью имитации бруса 150х200. Древесина была обработана антисептиком Сенеж Ультра в два слоя. Доски крепились к оголовкам с помощью шпилек 250 мм и широких гаек с обеих сторон. Между собой доски обвязки стягивались винтами м12 180 мм с шагом 1 метр. Дополнительное сплочение проводилось 100 мм гвоздями. Корпус дома впоследствии крепился на обвязку стальной лентой.

Кровля

Это заключительный пункт: устанавливаются стропила и обрешетка крыши (например, из профлиста или ондулина, черепицы, шифера или металлического листа).

Крыша может быть как односкатной, так и иметь несколько скатов.

После этого можно заняться обшивкой каркаса, всеми типами отделки и оставшимися работами.

Не следует забывать о тщательном монтаже утеплителя игидроизоляционного материала по периметру каркасного дома.

Часто для этого выбирают Изоплат, так как он обеспечивает еще и звукоизоляциюнадежную защиту от ветра.

https://youtube.com/watch?v=rOlnyLYYlMcrel%3D0%26amp%3Bcontrols%3D0%26amp%3Bshowinfo%3D0

  • karkasdom.info
  • karkasdom.info
  • 1poderevu.ru
  • domsdelat.ru

Подготовка к строительству

Основа каркасного дома – материалы из древесины, которым вредит избыточная влажность

Важно выбрать правильный участок под застройку – сухой, без заболоченных зон, не затопляемый во время дождя. Необходимо предварительно выровнять грунт, удалить мусор, подготовить проезд для грузовой техники

Второй этап – разработка проекта каркасного дома. Эту задачу лучше доверить специалистам, которые учтут существующие строительные нормы, согласуют документы в разрешительных инстанциях. Если навыки позволяют, можно взять типовой проект и адаптировать его под собственные нужды. Главное – не забыть об инженерных коммуникациях и учесть рекомендованные размеры дома.

Важно! Чтобы быстро построить каркасный дом, обязательно составьте смету и распишите все этапы проведения работ. За основу можно взять следующую пошаговую инструкцию

Обустройство крыши

Возведение крыши – один из важнейших этапов в строительстве каркасного дома. Следует заранее определить ее вид, тип стропильной системы, материал обшивки. Для каркасника хорошо подходит двускатная кровля с уклоном не меньше 28 и не больше 50 градусов.

Для стропильной системы понадобятся доски сечением 50*150 или 50*200 мм – размеры зависят от расчетной нагрузки и используемого утеплителя. Стандартный шаг составляет 60 см. Две доски соединяют на земле, поднимают готовую конструкцию на крышу и монтируют ее на верхнюю обвязку со свесом в 35-70 см. Чтобы крыша была ровной, стропила устанавливают сначала на фронтоны, а затем – в середине. Финишный этап – монтаж прореженной или сплошной обрешетки, поверх которой крепят кровельный материал.

Утепление и обшивка каркаса

Готовый каркас обрабатывают антисептиками, хорошо просушивают и обшивают плитами OSB. Образовавшиеся ячейки заполняют утеплителем – минеральной ватой или пенополистеролом. Толщина слоя зависит от назначения дома – для постоянного проживания требуется не менее 15-20 см. Стеновой пирог выглядит следующим образом:

  • ветрогидроизоляция;
  • внешняя обшивка из ОСП-плит;
  • утеплитель;
  • пароизоляция;
  • внутренняя обшивка из ГКЛ или ОСП+ГКЛ.

Для наружной отделки используют сайдинг, деревянные или фиброцементные панели, штукатурку, декоративный кирпич.

Этапы строительства крыши каркасного дома с фотопримерами

Кровля каркасного дома производится в два этапа – это установка стропильной системы и монтаж кровельного покрытия.

Пошаговая инструкция возведения стропильной системы крыши каркасного дома

Для начала предлагаем пошаговую инструкцию с фотоиллюстрациями, ознакомившись с которой Вы наверняка разберётесь, как правильно строить крышу каркасного дома.

ИллюстрацияОписание действия
Первым делом устанавливаем и крепим доски 50×200 по периметру и центру, разделяя потолок на 2 равные части. Это придаст дополнительную прочность. К тому же перемычки будут короче, что упростит строительство.
После установки перемычек потолок должен выглядеть примерно так. Главное, чтобы все перемычки были прочно закреплены. гвоздями. Кстати, при подобной работе ни о каких саморезах не может быть и речи – весь крепёж производится только на гвозди.
Устанавливаем центральные опоры под конёк (красные стрелки) и крайние стропила с пропилами (жёлтые стрелки). В пазы встанут доски. Верхний проём между стропилами предназначен для конька (верхнее ребро крыши).
Теперь крепим две промежуточные опоры конька над двойной внутренней стенкой. Они не обязательно будут ровно по центру. Здесь всё зависит то того, где расположена внутренняя стенка в доме. Именно на неё опираются стойки. После монтируется сам конёк. Его показывать смысла нет. Догадаться, как конёк крепится, несложно.
По предварительно изготовленному и подогнанному шаблону внизу размечаются и готовятся остальные стропила, выпиливаются уголки под упоры (показано стрелкой), после чего стропила подаются наверх.
Здесь их крепят уже без всякого шаблона. Не сбиться помогают заранее заготовленные «коротыши» (доски, длиной ровно 60 см). Они отмечены красными стрелками. Выпиленные внизу пазы в виде уголка попадают ровно на доски и упираются, создавая дополнительную прочность (жёлтые стрелки).
А вот для чего нам требовались пропилы в крайних стропилах. Впоследствии это будет небольшой козырёк, который не даст дождевой воде стекать по стенам.

На этом строительство стропильной системы завершено, можно переходить к монтажу кровельного покрытия.

Кровельное покрытие: порядок действий при монтаже

Сначала по низу скатов крепится монтажная планка, после чего кровля закрывается плотной мембраной для гидроизоляции. Такой материал намного удобнее, чем бикрост или рубероид, который со временем лопается. Ширина такого материала 1 м, что довольно удобно. Закрывать кровлю начинаем снизу, пошагово продвигаясь наверх. Поверх мембраны набиваем контробрешётку, на которой будет крепиться непосредственно кровельный материал.

Мембрана крепится при помощи брусков таким образом, чтобы брусок не доходил до края полосы. Это делается для того, чтобы следующая полоса легла внахлёст предыдущей.

Закрепив таким образом одну полосу, по всей длине набиваем обрешётку на бруски вдоль ската с шагом в 28 см между первой и второй. Между следующими досками шаг должен быть равен длине волны металлочерепицы (если она будет использоваться для финишного покрытия). Чаще всего это 35 см. Теперь по обрешётке можно подняться выше и перейти к следующей полосе мембраны. Так закрывается вся кровля. Выглядеть это должно примерно так, как на фото ниже.

Смонтировав обрешётку полностью, можно переходить к креплению финишного покрытия. Работа эта несложная, а потому останавливаться на ней подробно мы не будем. Скажем лишь, что монтаж должен производиться с нижних листов к верхним с нахлёстом – это предотвратит попадание дождевой и талой воды под покрытие. Как производится подобный монтаж кровли каркасного дома своими руками можно увидеть в видеоролике.

Watch this video on YouTube

Первым делом определяем бюджет и составляем проект каркасного дома

Проект каркасного дома из двойного бруса

Пошаговая инструкция как построить дом своими руками начинается с важнейшего этапа, пренебрегать которым нельзя ни в коем случае. Необходимо составить 2 вещи:

  • проект здания;
  • смету на расходы.

Для того, чтобы сделать проект, вполне достаточно базовых навыков черчения

Важно правильно рассчитать количество требуемых материалов, чтобы потом не пришлось докупать их в авральном режиме. Можно, конечно, приобрести материалы «с запасом», но тогда постройка дешевого каркасного дома своими руками окажется не такой уж дешевой

Также можно купить готовый проект – многие строительные фирмы продают их по разумным ценам.

Что касается сметы, то ее составить очень просто. Все расценки на материалы и услуги есть в интернете. Остается только переписать их, а затем сложить на калькуляторе – и получится общий бюджет строительства. Не стоит забывать о таких вещах:

  • стоимость услуг (доставка покупок на участок, работа электрика и т.д.);
  • стоимость проводов и труб (зависит от того, насколько далеко придется их прокладывать – расстояние до центральной системы водо- или газоснабжения может быть внушительным);
  • внутренняя отделка, осветительные приборы и мебель.

Стоит отдельно обозначить «верхний порог» бюджета. Для этого нужно учесть рост цен и примерно подсчитать, насколько они увеличатся на дату конца строительства

Для хорошей сметы, позволяющей недорого построить самый дешевый каркасный дом своими руками, это очень важно

Возводим каркасные стены дома из досок

Сборка деревянных стен каркасного дома проводится либо на месте (вертикально), либо на полу внутри будущего здания. Это позволяет не ошибиться с длиной стены, когда человек будет собирать собственный каркасный дом.

Устройство каркаса проводят в таком порядке:

  1. Делают из деревянных брусков рамку по длине всей стены. Этот прямоугольник по высоте должен быть на 15 см меньше, чем высота будущего потолка (чтобы поместились пол и верхняя обвязка). Ширина бруса – это ширина стены, поэтому рекомендовано сечение 15х15 см. Впрочем, для одноэтажного дома (в т.ч. без мансарды) хватит и 10х10 см.
  2. Укрепляют каркас стойками. Стойки – это бруски такого же размера, закрепленные внутри каркаса на равном расстоянии. Также из досок-перемычек формируют дверные и оконные проемы. Закрепляют стойки металлическими уголками или методом врубки.
  3. Устанавливают 2 продольных перегородки, прибивая к рамке и каждой стойке. Одна – на небольшом расстоянии от пола, другая – на таком же от потолка.
  4. Ставят каркас там, где будет находиться стена дома из досок. Конструкция легкая, поэтому поднять ее не составляет большого труда.
  5. Прикрепляют устройство к полу, а также подпирают укосами, чтобы повысить устойчивость на время работы.
  6. Скрепляют соединения перегородок, стоек и рамки металлическими уголками.
  7. Укладывают внутрь конструкции утеплитель.
  8. Обивают с обеих сторон ОСБ-плитами или фанерой.

Самое сложное в возведении каркасных домов на участке своими руками – это всевозможные размеры. Их стоит рассмотреть подробнее.

Выбираем шаг установки стоек

Сборка прочной каркасной стены невозможна без правильно выбранного шага между стойками. Его подбирают под толщину (и, соответственно, вес) потолочного перекрытия. Тут есть следующие варианты правильной установки стоек, обозначенные в СНиП:

  • толщина перекрытия меньше 230 мм – шаг между стойками не более 2 м;
  • толщина от 230 до 280 мм – шаг до 1,7 м;
  • толщина более 280 мм – шаг до 1,5 м.

Конструкция стены любого каркасного дома получится надежной только при соблюдении этих норм. Вообще в СНИП содержатся многие основы каркасного строительства домов, так что этот свод нормативных актов стоит прочесть перед возведением здания.

Установка укосов и раскосов

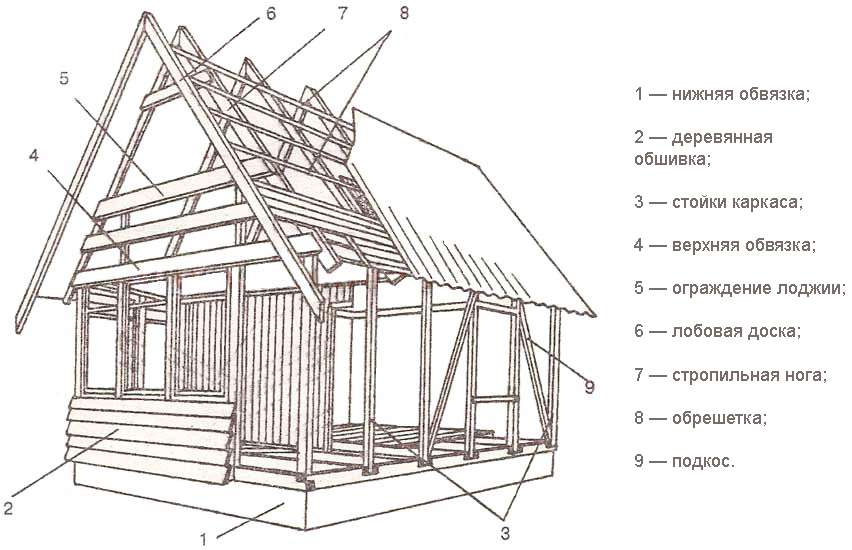

Укосы в каркасном доме

Чтобы собрать скелет надежного каркасного дома, нужно ставить временные укосы. Они подпирают стойки снизу для того, чтобы каркасы были расположены строго вертикально. После того, как была произведена обшивка каркасов, укосины убирают. Использование укосов позволяет самому построить каркасный дом на участке, не допустив кривизны стен.

Если человек, желая построить дачный дом из досок своими руками, использует вагонку или другие виды наборных панелей – вместо укосов устанавливаются раскосы. Они постоянны и ставятся под такими же углами. Но раскосы нужно ставить еще и сверху, прибивая к потолочным перекрытиям. Этот метод не даст стойкам «съехать» при обшивке.

Монтаж углов каркасного дома

Хороший каркас для дачного дома нуждается в правильных углах. Самый простой способ создать угол – это установить одну из сторон каркаса стены (брус) прямо туда. Но тогда углы будут холодными, что в России становится большой проблемой.

Есть 2 варианта монтажа углового соединения:

  1. Расположить стыкующиеся каркасы так, чтобы в углу был зазор шириной 15-20 см. Этот зазор утеплить изоляционным материалом.
  2. Состыковать каркасы прямо в углу, но при этом дополнительно утеплить поверх обшивки. Также желательно еще раз утеплить углы в конце строительства, во время внутренних отделочных работ. Это поможет правильно построить каркасный дом на участке и избежать проблем с сохранением тепла внутри помещения.

Кроме того, устройство стен каркасного дома в деталях подразумевает, что на углы будет идти большая нагрузка. Поэтому их лучше делать из нескольких брусков, а не из одного.

Возведение фундамента дома

Весь процесс строительства планировалось совершить собственными силами, однако выполнение фундамента все-таки доверили строительной фирме. Строить нужно было быстро. Каркас решили делать на винтовых сваях, поскольку они имеют ряд преимуществ:

  • Такой фундамент делается на любом виде грунта, в данном случае участок неухоженный, непаханый, растет дерн;
  • Строительство занимает немного времени – поставили фундамент за один день;
  • Строительство на винтовых сваях обойдется значительно дешевле традиционного фундамента;
  • Сваи можно близко прикручивать к инженерным коммуникациям;
  • Такой фундамент простоит более 80 лет, а если его залить бетоном – намного дольше.

Сотрудники фирмы доставили материал и установили винтовые сваи. Цена за фундамент с работой составила 1100$.
